Динамика строительства на объектах «Интергал-Буд» по состоянию на 1 декабря 2021 года
В ноябре велись активные работы на всех стройплощадках компании «Интергал-Буд». Предлагаем вам ознакомиться с динамикой строительства жилых комплексов, которые стали еще на шаг ближе к заселению будущих жильцов.

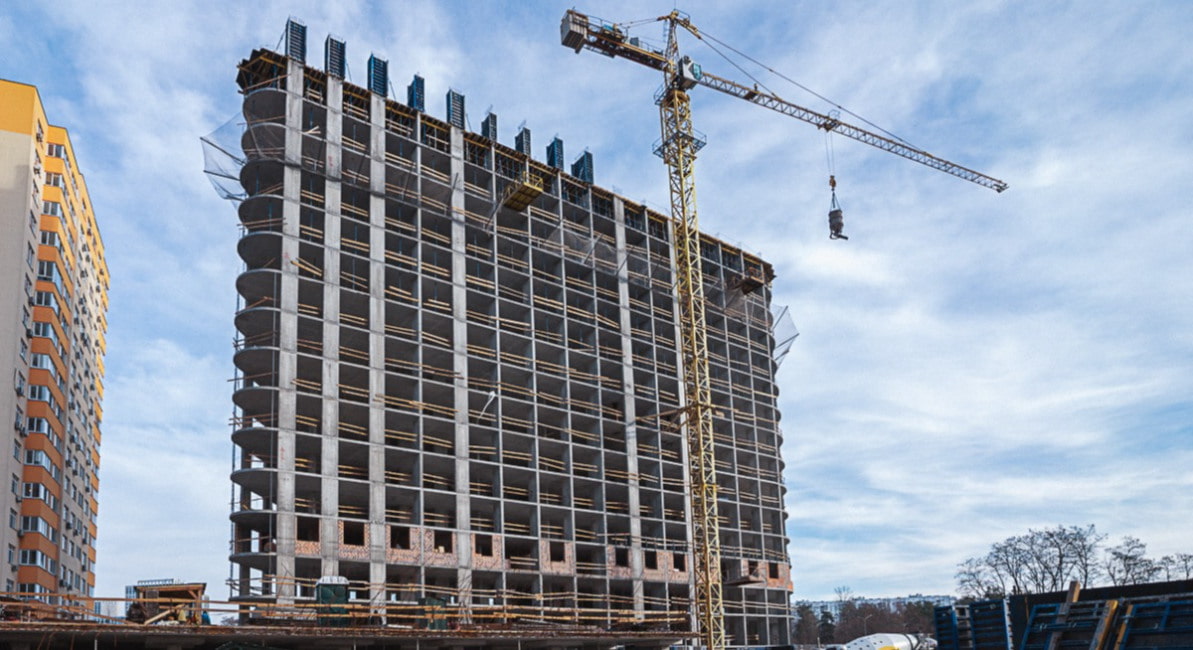

ЖК Sky Avenue, адрес: ул. Святослава Хороброго, 3 (Народного Ополчения)
В комплексе комфорт класса возводятся 6 жилых домов на 16 этажей каждый. В настоящее время завершается строительство первого дома, состоящего из пяти секций. В секциях №1, 2 строительство завершено.
Секция №3, 4, 5
Завершено устройство вертикальной гидроизоляции подвальной части и устройство каркаса входных групп.
На финальной прямой монтаж оконных конструкций (98%), устройство кровли и фасадов, инженерия (95%).
Продолжаются активные работы по монтажу и пусконаладке лифтов (90%) и устройству благоустройства (80%).
Дом 2
Секция №1, 2
Завершено устройство фундамента и монтаж башенного крана в секции №1.
Паркинг
Устройство котлована завершено. Продолжаются работы по устройству фундаментной плиты (92%), монолитного каркаса (85%) и кровли (30%).
ЖК "Теремки", адрес: ул. Академика Заболотного, 15
Комплекс, расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5 домов.
4 очередь: 7-10 секция
Дом №3 построен.
Завершаются работы по благоустройству территории (85%).
5 очередь: 11 секция
Выполняется перекрытие вертикальных элементов 14 этажа (10%).
Выполняется кладка стен со 2 по 5 этажа (15%).
5 очередь: 12 секция
Выполняется перекрытие вертикальных элементов 14 этажа (10%).
Продолжается кладка стен со 2 по 5 этажа (15%).
5 очередь: 13 секция
Выполняется перекрытие вертикальных элементов 11 этажа (50%) и кладка стен со 2 по 5 этажа (15%).
5 очередь: 14 секция
Выполняется перекрытие вертикальных элементов этажа 11 (50%).
6 очередь: 15 секция
Завершили устройство цоколя.
Выполняется перекрытие вертикальных элементов 1 этажа (30%).
Подземный паркинг
Подходит к завершению заливка и шлифовка стяжки пола паркинга (90%).
ЖК "Лукьяновский каскад", адрес: ул. Половецкая, 4
Комплекс «Лукьяновский каскад» – концептуальное многосекционное здание бизнес-класса с продуманной инфраструктурой на прилегающей территории. В состав комплекса войдет один трехсекционный дом со сменной этажностью на 259 квартир.
Полностью окончен монтаж башенного крана.
Устройство фундамента выполнено на 65%;
Продолжается устройство монолитного каркаса подвала и цоколя.
Начаты работы по устройству гидроизоляции цокольной подземной части, монолитного каркаса инженерные сети (внутриплощадки).
ЖК «Озерный гай Гатное», адрес: с. Гатное, ул. Свободы, 1
В комплексе загородного формата с собственными озерами и пляжами будет построено 47 домов. Уже готовы 10 домов, в процессе строительства еще 2. Особенностью комплекса малоэтажность застройки — 4, 6, 7, 8, 9 и 10 этажей.
В ноябре стало известно, что на территории комплекса откроется супермаркет сети NOVUS. (https://intergal-bud.com.ua/news/na-terytorii-zhk-ozernyi-hai-hatne-pratsiuvatyme-supermarket-merezhi-novus)
Дом №7
Рады сообщить, что прокладка внешних сетей полностью завершена. Приближается к завершению прокладка внутренних сетей (97%) и устройство кровли (99%). Монтаж лифтов, фасадные работы и обустройство придомовой территории выполнено на 95%. Завершается устройство МЗК (97%).
Дом №10
Продолжаются монолитные работы (35%). Приступили к кладке наружных и внутренних стен (20%). Полностью выполнили гидроизоляцию цоколя.
Дом №11
Монолитные работы выполнены на 90%, кладка наружных и внутренних стен – на 40%.
Дом №12, 13
Устроена фундаментная плита, приступили к монолитным работам (25%).
Фитнес-центр
Окончили монолитные работы. Завершается кладка наружных и внутренних стен (90%), длится устройство кровли (55%) и монтаж окон и дверей (35%).
ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а
Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта построят четыре жилых дома, расположенных на стилобате. Секции №1 и №4 будут иметь 24 этажа, секция №2 - 17 этажей, секция №3 - 25 этажа.
Секция №1
Возведение монолитного каркаса выполнено на 90% (23 этаж). Ведется кладка стенок (70%).
Секция №2
Завершается строительство монолитного каркаса (95%, 16 этаж), кладка стен (50%).
Секция №3
Продолжается устройство монолитного каркаса (1 этаж).
Секция №4
Продолжаются работы по устройству монолитного каркаса (70%, 17 этаж) и кладки стен (7%).
Паркинг
Устройство вертикальных элементов выполнено на 15%, прокладка наружных сетей – на 35%.
ЖК «Нивки-Парк», адрес: просп. Победы, 67
На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро «Нивки», построят 12 домов этажностью от 12 до 16 этажей.
Дом №12
Секции Г, И, Е: завершили работы по устройству кровли, фасада и монтажу лифтового оборудования. Завершили работы по чистовой отделке потолков со 2-го по 16-й этаж.
Секция Б: продолжаются работы по устройству кровли и фасаду. Завершили монтаж лифтового оборудования. Выполняются работы по чистовой отделке потолков со 2-го по 16-й этаж. Завершили штукатурку стен со 2-го по 16-й этаж.
Дом №11
Секция И: выполняется штукатурка стенок на 16-м этаже. Выполняется стяжка полов на 3-10 этажах. Выполняются работы по прокладке внутренней инженерии, устройству кровли, фасаду и монтажу лифтов.
Секция Ж: выполнили штукатурку стен и стяжку пола 3-17 этажей. Выполняются работы по прокладке внутренней инженерии, устройству кровли, фасаду и монтажу лифтов.
Дом №9
Секция А: проводятся работы по устройству монолитного каркаса 5-го этажа.
Секция Б: выполняются работы по устройству монолитного каркаса 4-го этажа.
Дом №10
Секция Б*: В работе кладка стен 6-го, 8-го, 10-го и 12-го этажа. Выполняется монтаж окон на 2-7 этажах. Выполняется штукатурка стенок на 7 этаже.
Секция Г*: В работе кладка стен 7-го, 11-го и 12-го этажа. Выполняется монтаж окон 2-6 этажей. Выполняется штукатурка стенок на 5-м этаже.
Секция Г: В работе кладка стенок 12-14 этажей. Производится монтаж окон со 2-го по 6-й этажи. Выполняется штукатурка стенок на 3-м этаже.
Секция Е: В работе кладка стен с 11-го по 14-й этаж. Монтаж окон на 8 этаже. Выполняется штукатурка стенок на 5-7 этаже.
ЖК «Академ-Квартал», адрес: пер. Приборный, 10
Продолжается строительство первой очереди комплекса, которая состоит из трех зданий на 24 этажа каждый.
Дома №1 и №2 завершены, продолжается заселение жильцов в квартиры.
Дом №3
Завершается устройство стен и перегородок выполнено 98%.
Работы по устройству гидроизоляции и утеплению подвальной части выполнены на 85%.
Проводится монтаж оконных и дверных металлоконструкций (90%), прокладка внутренней инженерии и штукатурка стен (60%).
Устройство входной группы и световых приямков выполнено на 80%.
ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г
«Сырецкие Сады» – жилой квартал с собственными фруктовыми садами, развитой инфраструктурой и закрытой территорией. Вашему вниманию динамика работ в домах №6, 7, 8 и 9, которые находятся в процессе строительства.
Дом №6
Завершены работы по устройству монолитного каркаса. Проводятся работы по устройству стен и перегородок из кирпича на 19 этаже. Продолжаются работы по устройству каркаса входных групп и монтажу оконных конструкций. Начаты работы по водоснабжению и отоплению, электроснабжению и канализации (20%)
Дом №7
Работы по монтажу оконных конструкций выполнены не более 95%, работы по прокладке систем водоснабжения и канализации – на 60%, отопления – на 50%, электроснабжения – на 70%. Почти завершена штукатурка стен (95%). Устройство кровли выполнено на 90%. Продолжаются работы по утеплению фасадов (90%) и устройству стяжки (70%).
Дом №8
Завершено устройство водоснабжения и канализации, прокладка систем электроснабжения и кровли. Работы по прокладке систем отопления выполнены на 98%. Завершены работы по установке дверей и утеплению фасадов. Продолжаются работы по устройству противопожарной системы (75%).
Дом №9
Устройство котлована выполнено и свайного поля. Завершено устройство фундаментной плиты Секций №1,2,3.
Дом №10
Полностью выполнено устройство котлована, продолжаются работы по устройству свайного поля (80%).
ЖК «Голосеевский», адрес: ул. Васильковская, 37
Проект бизнес-класса компании «Интергал-Буд». На территории 1,1398 га построят 2 дома высотностью в 25 этажей. Расположен объект в одном из самых развитых и зеленых районов Киева - Голосеевском.
Дом 1
Секция 1.1 устройство вертикальных элементов 16-го этажа.
Секция 1.2 устройство вертикальных элементов 17-го этажа.
Секция 1.3 выполняются работы по устройству плиты перекрытия над 17-м этажом.
Выполняются работы по кирпичной кладке: Секция 1.1 на 9-м этаже, Секция 1.2 с 8-го по 11-й этаж, Секция 1.3 – на 10-м и 11-м этажах.
Дом №2
Выполняются работы по устройству вертикальных элементов подвала (30%).
Наружные сети
Ведутся работы по прокладке внутриплощадочных внешних сетей ВК (50%).
Также ведутся работы по разработке котлованного паркинга.
ЖК CITY HUB, адрес: ул. Кудряшова, 8-10
Проект класса бизнес состоит из двух домов высотой 20 и 21 этаж. Особенностью архитектурного решения является стилобат, объединяющий 2 здания. Он скрывает под собой большой автопаркинг на 305 машиномест.
Дом №1
Начаты работы по устройству фасада.
Отделка квартир: выполняется стяжка в 2 секции на уровне 2-3 этажей.
Продолжается штукатурка стен: 2 секция – делать выполненные до 17 этажа, 1 секция – работы выполняются на уровне 2 этажа.
Выполняются работы по обустройству сетей: 2 секция – выполнены стояки канализации и водопровода, 1 секция – стояки канализации и водопровода выполнены на 60%.
Продолжаются работы по установке оконных конструкций: 2 секция – выполнено на 85%, 1 секция – выполняются работы на уровне 4 этажа.
Сети отопления и электричества во 2 секции выполняются на уровне с 3 по 6 этаж.
Продолжаются работы по монтажу лифтового оборудования: 2 секция – монтаж лифтов завершен, происходит процесс настройки, 1 секция – работы по монтажу лифта выполнены на 60%.
Дом №2
Продолжается устройство свайного поля (30%).
Наружные сети
Установка коллектора на ул. Кудряшова завершено. Ведутся работы по прокладке канализационных и водоснабжающих труб.
ЖК «Причал 8», адрес: ул. Канальная, 8
На территории жилого комплекса строят 2 дома. Особенностью комплекса «Причал 8» есть расположение у водоема и наличие обустроенной набережной и собственного пляжа.
Дом №1
В секции №1, 2, 3, 4
На 98% завершено устройство системы внутреннего водоснабжения и канализации, отопления, электроснабжения, противопожарных систем.
Секция №3
Рады сообщить, что завершен монтаж лифтов и пусконаладочные работы, отделка мест общего пользования и спец. Помещений, монтаж металлопластиковых конструкций, входной двери в квартиры и двери МЗК.
Секция №4
Завершены работы по монтажу металлопластиковых конструкций, входной двери в квартиры и места общего пользования. Также завершен монтаж лифтов и пусконаладочные работы.
Секция №5
Продолжаются работы по устройству фасадов (95%). Продолжается монтаж металлопластиковых конструкций, входной двери в квартиры и места общего пользования. Продолжаются работы по устройству систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Работы по отделке мест общего пользования и спец. помещений выполнены на 85%. Монтаж лифтов и пусконаладочные работы выполнены на 90%.
Секции №6, 7
Завершено устройство монолита и кирпичной кладки. Продолжаются работы по монтажу лифтов, начаты отделочные работы и работы по прокладке внутриинженерных сетей. Оконные системы смонтированы на 93%. Ведутся работы по устройству фасадов.
Дом №2
Секция №8
На 95% выполнено устройство гидроизоляции и утепление подвальной части здания. Продолжается устройство монолитного каркаса (выполнены вертикальные элементы 17-го этажа). Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 9-12 этажах. Кирпичная кладка в подвальной части выполнена, 2,3,5,6 этажа – выполнены, выполняется кирпичная кладка 4-го этажа.
Секция №9
Почти завершено устройство гидроизоляции, утепление подвальной части здания (95%). Продолжается устройство монолитного каркаса (уровень 17 этажа). Продолжаются работы по монтажу вентиляционных блоков и лестничных маршей 14-16 этажей. Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 9-12 этажах. Выполняется кирпичная кладка в подвальной части, 2 этаж – выполнено, 5,6 этажа – продолжаются работы.
Секция №10
Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 9-12 этажах. Продолжаются работы по монтажу вентиляционных блоков и лестничных маршей 14-16 этажей. Устройство монолитного каркаса 16 этажа завершено. Кирпичная кладка в подвальной части выполнена, 2,3,4,5,6 этажа – выполнены.
Продолжается устройство внешних сетей комплекса.
МФК INTERGAL CITY, адрес: ул. Старонаводницкая, 16Б
INTERGAL CITY — уникальный по своей архитектуре город будущего, не имеющий аналогов в Украине. Многофункциональный жилой комплекс будет иметь 5 башен этажностью до 25 этажей.
На башне «А» продолжаются работы по кирпичной кладке стен на 2-21 этажах, уже выполнено 50% работ. Также ведутся работы по монтажу оконных алюминиевых конструкций 2-9 этажей и 12-14 этажей. Устройство отверстий завершено на 90%.
На башне «Б» устройство кровли выполнено на 56%. Продолжаются работы по кирпичной кладке стен и монтажу навесных вентилируемых фасадов (35%).
На башне «В» продолжаются работы по устройству кровли (75%). Монтаж оконных алюминиевых конструкций выполнен уже на 85% и навесных вентилируемых фасадов – на 68%. Продолжаются работы по освещению фасада (50%). Почти завершена установка укреплений для обслуживания фасада здания. На 2-6 этажах устанавливаются системы кондиционирования и вентиляции. Также завершаются работы по установке системы противодымной защиты.
На башне «Г» завершаются работы по монтажу навесных вентилируемых фасадов (85%) и оконных алюминиевых конструкций на 1-25 этажах. Продолжаются работы по освещению фасада, уже выполнено более 80% работ.
На башне «Д» закончены монтажные работы вертикальных элементов 17-го этажа. Начаты работы по прокладке инженерных сетей.
Другие публикации
Ход строительства
Динамика строительства «Интергал-Буд» в июне 2025
6/18/2025
Новости
Каждая десятая квартира — от Интергал-Буд: мы на вершине рейтинга ЛУН
6/12/2025
Новости
Старт продаж квартир в ЖК Polar Park — уже есть первые владельцы
6/11/2025
Новости
Анонсируем старт предпродажи квартир в ЖК Polar Park — выбирайте уже сегодня!
6/2/2025
