Динамика строительства на объектах «Интергал-Буд» по состоянию на 1 января 2022 года

Компания «Интергал-Буд» сердечно поздравляет вас с зимними праздниками и предлагает ознакомиться с динамикой изменений на строительных площадках и новостями о степени готовности домов в жилых комплексах девелопера. Для кого-то именно в этом году мечта о заселении в собственное уютное жилье станет реальностью.

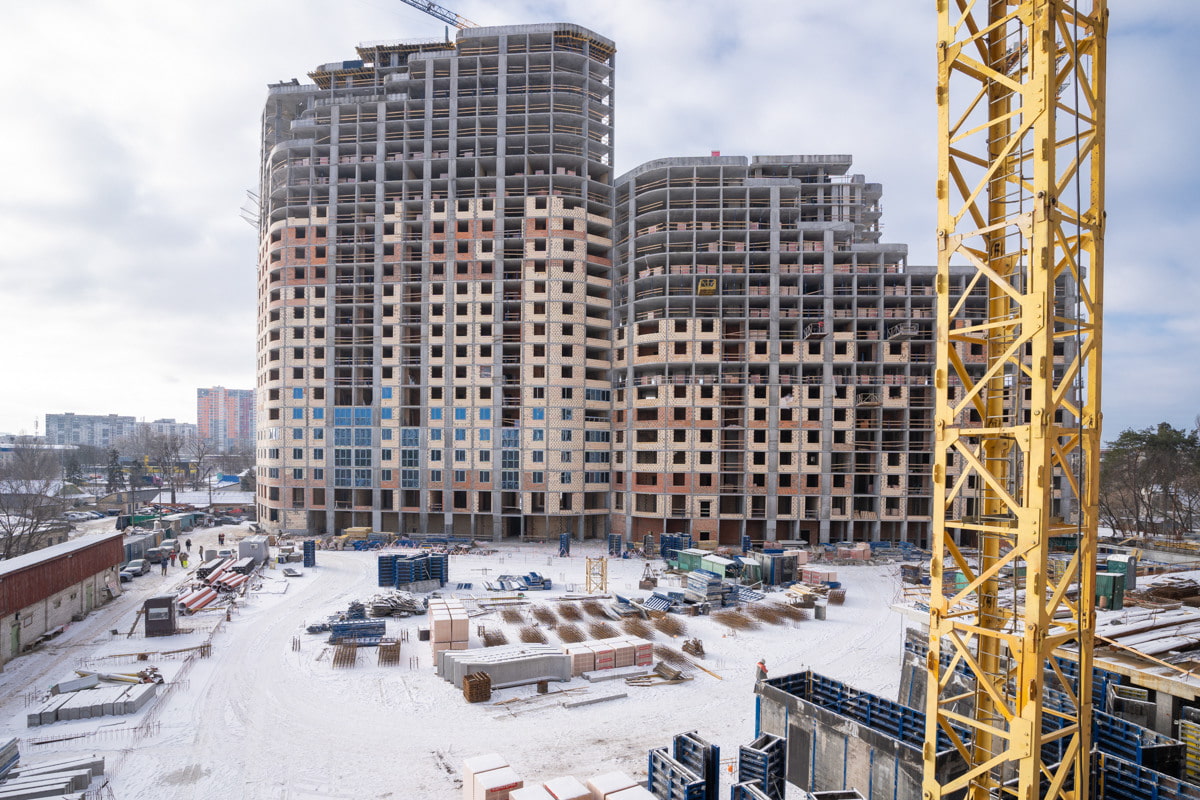

ЖК Sky Avenue, адрес: ул. Святослава Хороброго (Народного Ополчения), 3

В комплексе строятся 6 жилых домов на 16 этажей каждый. Строительство первого дома, состоящего из пяти секций, завершено.

Дом 2

Устройство котлована – завершено.

Секция №1, 2, 3

Завершено устройство фундамента. Устройство монолитного каркаса подвала и цоколя в 1 и 2 секции выполнено на 50%.

Также завершен монтаж башенного крана в секции 1. Монтаж башенного крана в секции 3 выполнен на 50%.

Дом 3

Начато устройство котлована.

Паркинг

Завершено устройство котлована. Подходит к завершению устройство фундаментной плиты и монолитного каркаса. Продолжается устройство кровли и чистовая отделка рампы с монтажом ограждений и навесов.

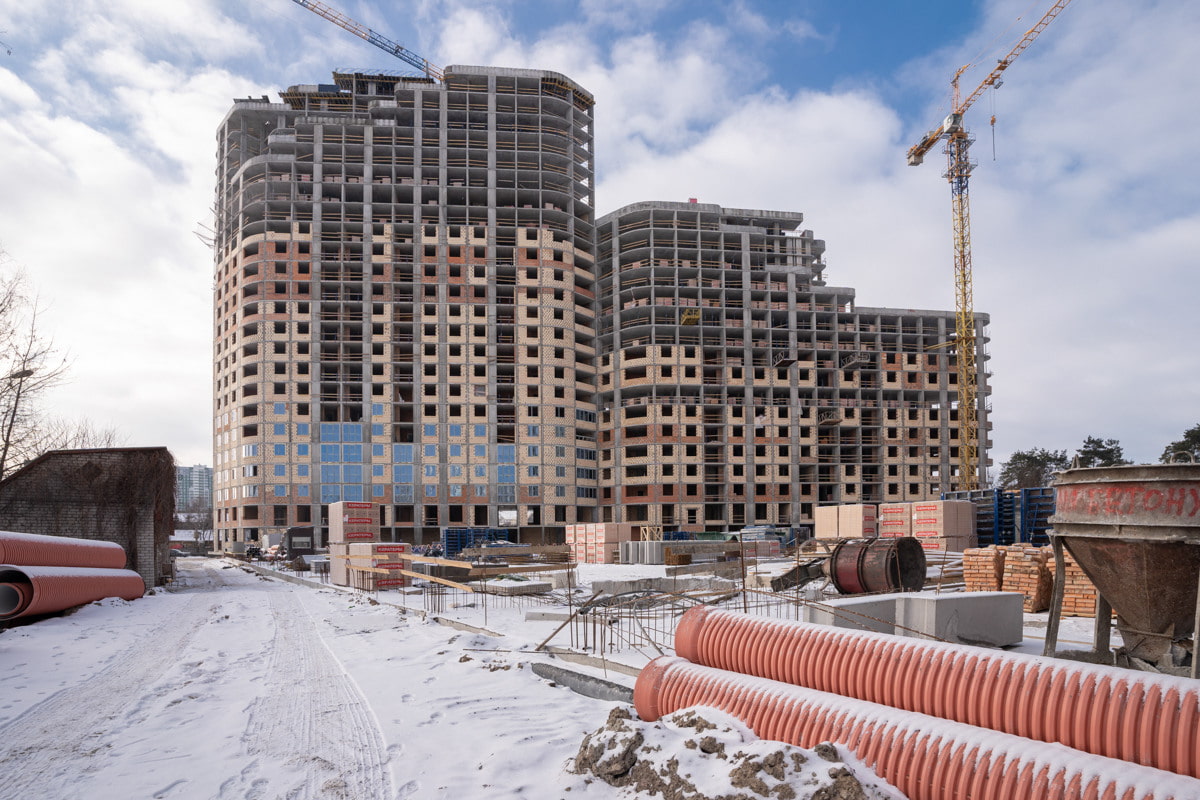

ЖК «Теремки», адрес: ул. Академика Заболотного, 15

Комплекс, расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5 домов.

4 очередь: 7-10 секция

Дом №3 построен.

Приближающиеся к завершению работы по благоустройству территории.

5 очередь: 11 секция

Выполняется перекрытие вертикальных элементов 14 этажа (10%).

Выполняется кладка стен со 2 по 5 этажа (18%).

5 очередь: 12 секция

Выполняется перекрытие вертикальных элементов 14 этажа (10%).

Продолжается кладка стен со 2 по 5 этажа (15%).

5 очередь: 13 секция

Выполняется перекрытие вертикальных элементов 13 этажа (10%) и кладка стен со 2 по 5 этаж (15%).

5 очередь: 14 секция

Выполняется перекрытие вертикальных элементов 13 этажа (10%) и кладка стен со 2 по 5 этаж (15%).

6 очередь: 15 секция

Выполняется перекрытие вертикальных элементов 2 этажа (15%).

Подземный паркинг

Подходит к завершению заливка и шлифовка стяжки пола паркинга (90%).

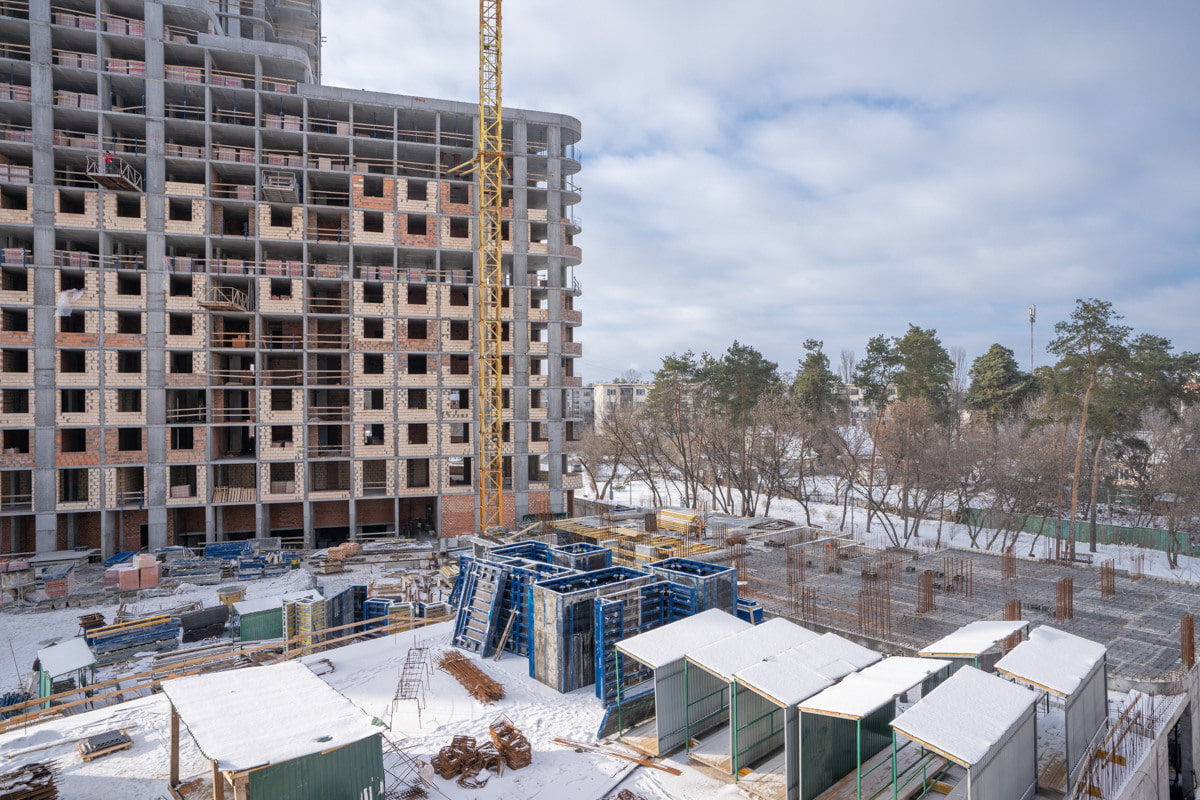

ЖК «Лукьяновский каскад», адрес: ул. Половецкая, 4

Комплекс «Лукьяновский каскад» – концептуальное многосекционное здание бизнес-класса с продуманной инфраструктурой на прилегающей территории. В состав комплекса войдет один трехсекционный дом со сменной этажностью на 259 квартир.

Полностью окончен монтаж башенного крана.

Устройство фундамента выполнено на 73%.

Продолжается устройство монолитного каркаса подвала и цоколя.

Начаты работы по устройству гидроизоляции цокольной подземной части, монолитного каркаса, инженерных сетей (внутриплощадочных).

ЖК «Озерный гай Гатное», адрес: с. Гатное, ул. Свободы, 1

В комплексе загородного формата с собственными озерами и пляжами будет построено 47 домов. Уже готовы 10 домов, в процессе строительства еще 2. Особенностью комплекса является малоэтажность застройки — 4, 6, 7, 8, 9 и 10 этажей.

Дом №7

Рады сообщить, что полностью завершено строительство 7-го дома.

Дом №10

Продолжаются монолитные работы (60%) и кладка наружных и внутренних стен (25%). Полностью выполнили гидроизоляцию цоколя.

Дом №11

Почти завершены монолитные работы (98%), кладка наружных и внутренних стен выполнена на 61%.

Дом №12, 13

Продолжаются монолитные работы.

Фитнес-центр

Завершили монолитные работы. Подходит к завершению кладка наружных и внутренних стен (90%), продолжается устройство кровли (55%) и монтаж окон и дверей (50%).

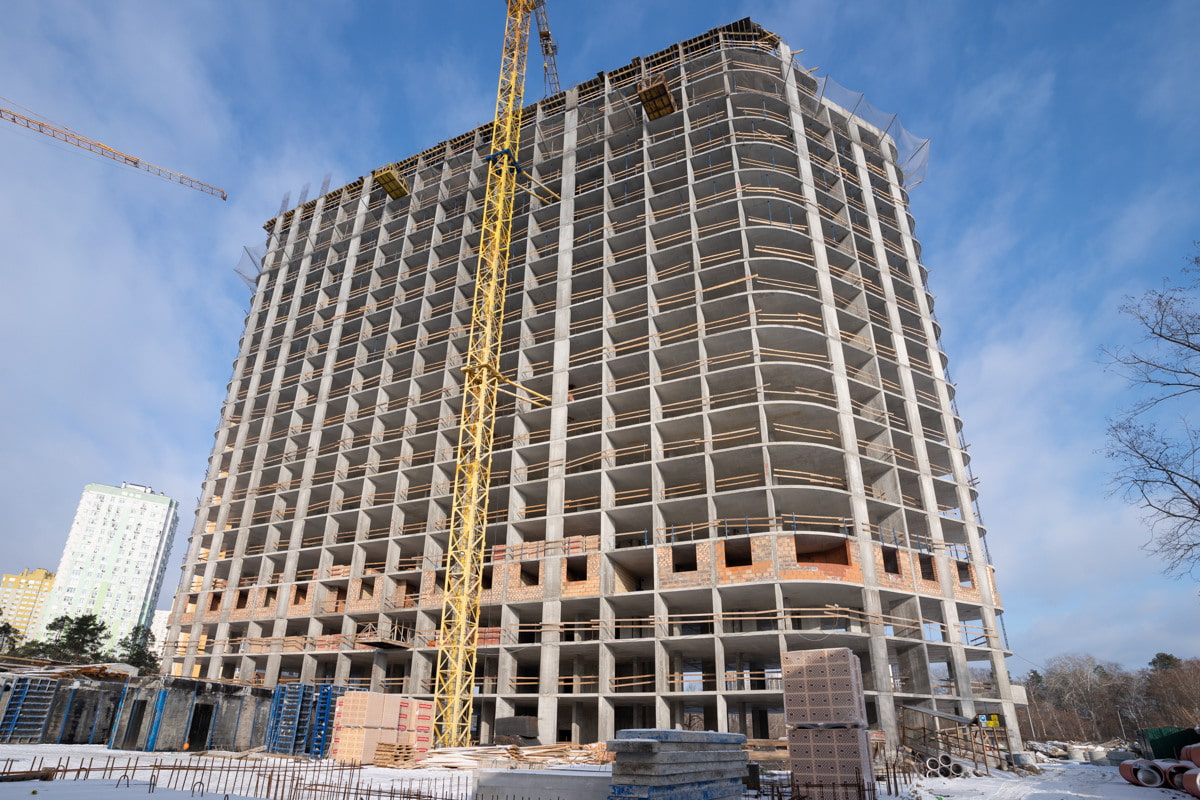

ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а

Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта построят четыре жилых дома, расположенных на стилобате. Секции №1 и №4 будут иметь 24 этажа, секция №2 - 17 этажей, секция №3 - 25 этажа.

Секция №1

Возведение монолитного каркаса выполнено на 97% (22 этаж). Ведется кладка стен (75%).

Секция №2

Завершено возведение монолитного каркаса, продолжается кладка стен на 8 этаже (60%).

Секция №3

Продолжается устройство монолитного каркаса (6%).

Секция №4

Продолжаются работы по устройству монолитного каркаса (82%, 19 этаж) и по кладке стен (8%).

Паркинг

Устройство вертикальных элементов выполнено на 15%, прокладка наружных сетей – на 40%.

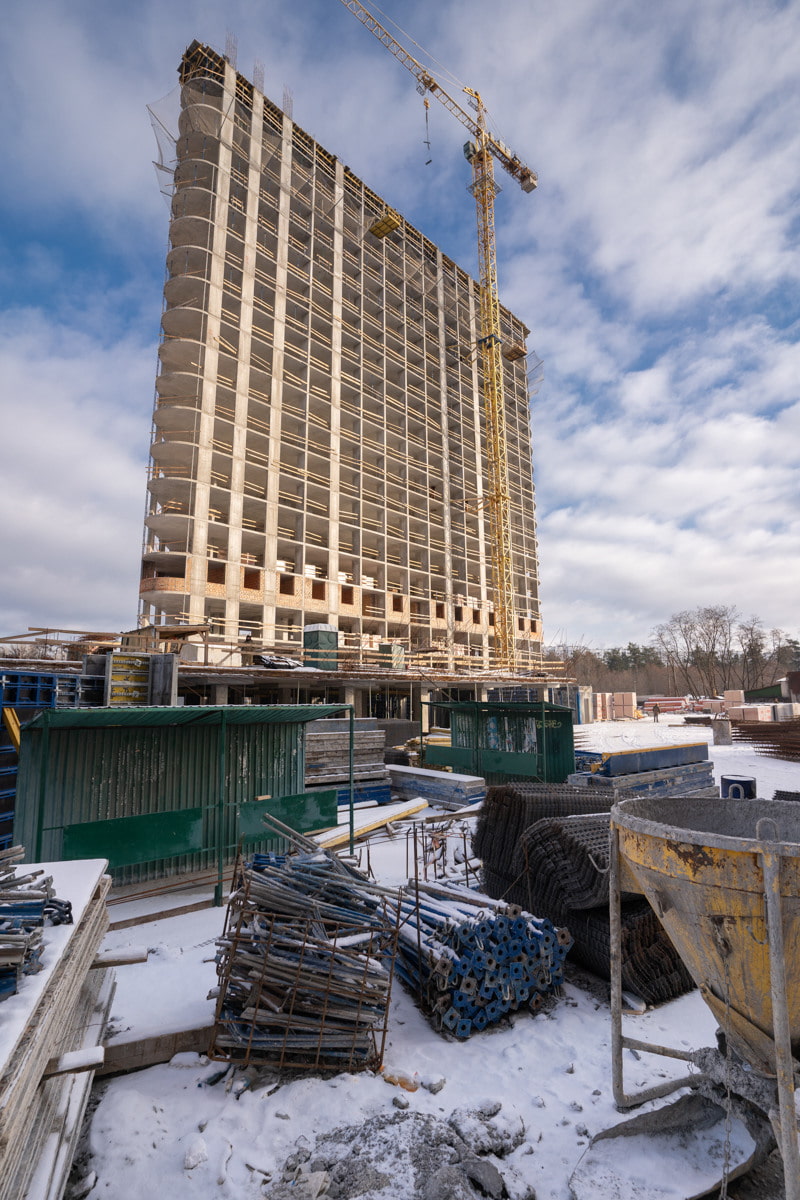

ЖК «Нивки-Парк», адрес: просп. Победы, 67

На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро «Нивки», построят 12 домов этажностью от 12 до 16 этажей.

Дом №12

Секции Г, И: Выполняются работы по обустройству фасада, входных групп, чистовая отделка 1-го этажа и квартир с ремонтом.

Секция Б, Е: Продолжаются работы по устройству кровли и фасада. Выполняются работы по чистовой отделке потолков со 2-го по 16-й этаж.

Дом №11

Секция И, Ж: Выполняются работы по прокладке внутренней инженерии, устройству кровли, фасаду и монтажу лифтов.

Дом №9

Секция А, Б: Выполняются работы по устройству монолитного каркаса 7-го этажа.

Дом №10

Секция Б*: В работе кладка стен 10-13 этажей. Монтаж окон на 8-м этаже. Выполняется штукатурка стен на 9-м этаже. Выполняются работы по прокладке внутренней инженерии.

Секция Г*: В работе кладка стен 11-го и 12-го этажа. Монтаж окон 10-го этажа. Выполняется штукатурка стен на 7-8 этаже и работы по прокладке внутренней инженерии.

Секция Г: В работе кладка стен 14-16 этажей. Выполняется монтаж окон 9-10 этажей. Выполняется штукатурка стен на 3-м и 5-м этажах и работы по прокладке внутренней инженерии.

Секция Е: В работе кладка стен 14-16 этажей. Монтаж окон на 14-15 этаже. Выполняется штукатурка стен на 7-8 этаже и работы по прокладке внутренней инженерии.

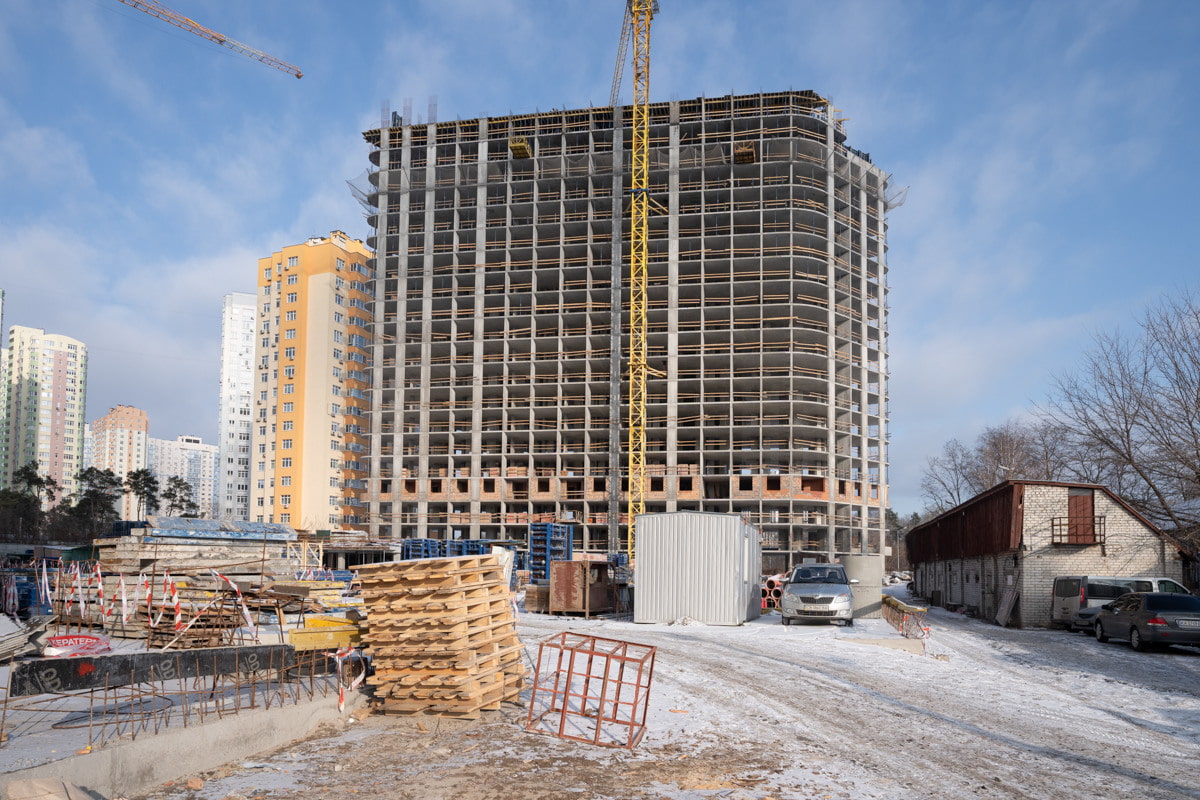

ЖК «Академ-Квартал», адрес: пер. Приборный, 10

Продолжается строительство первой очереди комплекса, которая состоит из трех 24-этажных зданий.

Дома №1 и №2 завершены, продолжается заселение жильцов в квартиры.

Дом №3

Завершено устройство стен и перегородок.

Работы по устройству гидроизоляции и утеплению подвальной части выполнены на 95%.

Проводится монтаж оконных и дверных металлоконструкций (97%), прокладка внутренней инженерии и штукатурка стен (67%).

Устройство входной группы и световых приямков выполнено на 85%.

ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г

«Сырецкие Сады» – жилой квартал с собственными фруктовыми садами, развитой инфраструктурой и закрытой территорией. Вашему вниманию динамика работ в домах №6, 7, 8 и 9, которые находятся в процессе строительства.

Дом №6

Завершены работы по устройству монолитного каркаса. Проводятся работы по устройству стен и перегородок (90%). Подходят к завершению работы по устройству каркаса входных групп и монтажу оконных конструкций. Продолжаются работы по водоснабжению и отоплению, электроснабжению и канализации (25%)

Дом №7

Работы по монтажу оконных конструкций выполнены на 95%, работы по прокладке систем водоснабжения и канализации – на 70%, отопления – на 70%, электроснабжения – на 80%. Почти завершена штукатурка стен (95%). Устройство кровли выполнено на 90%. Продолжаются работы по утеплению фасадов (92%) и устройству стяжки (90%).

Дом №8

Завершено устройство водоснабжения и канализации, прокладка систем электроснабжения и кровли, работы по прокладке систем отопления и работы по установке дверей и по утеплению фасадов выполнены. Продолжаются работы по устройству противопожарной системы (80%).

Дом №9

Завершено устройство котлована и свайного поля. Завершено устройство фундаментной плиты Секций №1,2,3.

Дом №10

Полностью выполнено устройство котлована и работы по устройству свайного поля.

ЖК «Голосеевский», адрес: ул. Васильковская, 37

Проект бизнес-класса компании «Интергал-Буд». На территории 1,1398 га построят 2 дома высотностью в 25 этажей. Расположен объект в одном из самых развитых и зеленых районов Киева – Голосеевском.

Дом 1

Секция 1.3 выполняется работы по устройству вертикальных элементов 19-го этажа.

Секция 1.2 выполняется работы по устройству вертикальных элементов 19-го этажа.

Секция 1.1 выполняется работы по устройству вертикальных элементов 18-го этажа.

Продолжаются работы по кирпичной кладке: секция 1.1 на 11-м, 12-м, 14-м этажах, секция 1.2 с 10-го по 14-й этаж, секция 1.3 – на 12-м этаже.

Ведутся работы по устройству оконных конструкций.

Начаты работы по черновому устройству стен и устройству внутренней инженерии дома.

Дом 2

Выполняются работы по устройству вертикальных элементов цокольного этажа.

Наружные сети

Ведутся работы по прокладке внутриплощадочных внешних сетей ВК (55%).

Продолжаются работы по разработке котлованного паркинга.

ЖК CITY HUB, адрес: ул. Кудряшова, 8-10

Проект класса бизнес состоит из двух домов высотой 20 и 21 этаж. Особенностью архитектурного решения является стилобат, объединяющий 2 здания. Он скрывает под собой большой автопаркинг на 305 машиномест.

Дом №1

Продолжаются работы по устройству фасада.

Отделка квартир: выполняется стяжка в 2 секции на уровне 8 этажа.

Продолжается штукатурка стен: 2 секция – работы выполнены до 17 этажа, 1 секция – работы выполняются на уровне 4 этажа.

Выполняются работы по обустройству сетей: 1, 2 секция – выполнены стояки канализации и водопровода.

Продолжаются работы по установке оконных конструкций: 2 секция – выполнено на 90%, 1 секция – 40%.

Сети отопления и электричества во 2 секции выполняются на уровне 15 этажа.

Завершены работы по монтажу лифтового оборудования в 1, 2 секции, продолжается настройка.

Дом №2

Продолжается устройство свайного поля (57%).

Наружные сети

Установка коллектора на ул. Кудряшова завершена. Ведутся работы по прокладке канализационных и водоснабжающих труб.

ЖК «Причал 8», адрес: ул. Канальная, 8

На территории жилого комплекса строят 2 дома. Особенностью комплекса «Причал 8» является расположение у водоема и наличие обустроенной набережной и собственного пляжа.

Дом №1

В секциях №1, 2, 3, 4

На 98% завершено устройство системы внутреннего водоснабжения и канализации, отопления, электроснабжения, противопожарных систем.

Секция №3

Рады сообщить, что завершен монтаж лифтов и пусконаладочные работы, отделка мест общего пользования и спецпомещений, монтаж металлопластиковых конструкций, входных дверей в квартиры и дверей МЗК.

Секция №4

Завершены работы по монтажу металлопластиковых конструкций, входных дверей в квартиры и места общего пользования. Также завершен монтаж лифтов и пусконаладочные работы.

Секция №5

Продолжаются работы по устройству фасадов (98%). Продолжается монтаж металлопластиковых конструкций, входных дверей в квартиры и места общего пользования. Подходят к завершению работы по устройству систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Работы по отделке мест общего пользования и спецпомещений выполнены на 95%. Монтаж лифтов и пусконаладочные работы выполнены на 95%.

Секции №6, 7

Завершено устройство монолита и кирпичной кладки. Продолжаются работы по монтажу лифтов, начаты отделочные работы и работы по прокладке внутриинженерных сетей. Оконные системы полностью смонтированы. Ведутся работы по устройству фасадов.

Дом №2

Секция №8

На 95% выполнено устройство гидроизоляции и утепление подвальной части здания. Продолжается устройство монолитного каркаса. Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 12-16 этажах. Кирпичная кладка в подвальной части выполнена, 2,3,5,6 этажа – выполнены, выполняется кирпичная кладка 4-го, 7, 8 и этажей.

Секция №9

Завершается устройство гидроизоляции, утепление подвальной части строения (95%). Продолжается устройство монолитного каркаса (уровень 19 этажа). Продолжаются работы по монтажу вентиляционных блоков и лестничных маршей, выполнены на уровне 18-го этажа. Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 12-16 этажах. Выполняется кирпичная кладка в подвальной части, 2, 3, 5, 6 этажа – выполнено, 4, 7, 8, 9 – продолжаются работы.

Секция №10

Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 12-16 этажах. Продолжаются работы по монтажу вентиляционных блоков и лестничных маршей 16-18 этажей. Устройство монолитного каркаса ведется на уровне 19 этажа. Кирпичная кладка в подвальной части выполнена, 2,3,4,5,6 этажа – выполнены, 7, 8, 9 этажи – продолжаются работы.

Продолжается устройство внешних сетей комплекса.

МФК INTERGAL CITY, адрес: ул. Старонаводницкая, 16Б

INTERGAL CITY — уникальный по своей архитектуре город будущего, не имеющий аналогов в Украине. Многофункциональный жилой комплекс будет иметь 5 башен этажностью до 25 этажей.

На башне «А» продолжаются работы по кирпичной кладке стен, уже выполнено 62% работ. Устройство отверстий для обслуживания здания завершено на 96%. Продолжаются работы по установке укреплений для обслуживания фасада здания и металлических конструкций верхних этажей.

На башне «Б» продолжаются работы по кирпичной кладке стен и работы по монтажу навесных вентилируемых фасадов (45%). Начались работы по установке металлических конструкций верхних этажей. Монтаж оконных алюминиевых конструкций выполнен уже на 87%. Также на завершающем этапе работы по устройству проемов для обслуживания здания.

На башне «В» продолжаются работы по устройству кровли. Также продолжаются работы по освещению фасада (55%) и установке системы кондиционирования и вентиляции.

На башне «Г» завершаются работы по монтажу навесных вентилируемых фасадов (86%). Продолжаются работы по освещению фасада, уже выполнено более 82% работ, и работы по установке лифтов уже выполнены на 80%.

На башне «Д» ведутся монтажные работы вертикальных элементов 19-го этажа.
