Динамика строительства на объектах «Интергал-Буд» по состоянию на июль 2023

Июнь выдался очень насыщенным на новости со стройплощадок компании. Предлагаем ознакомиться с текущим прогрессом строительства жилых комплексов «Интергал-Буд».

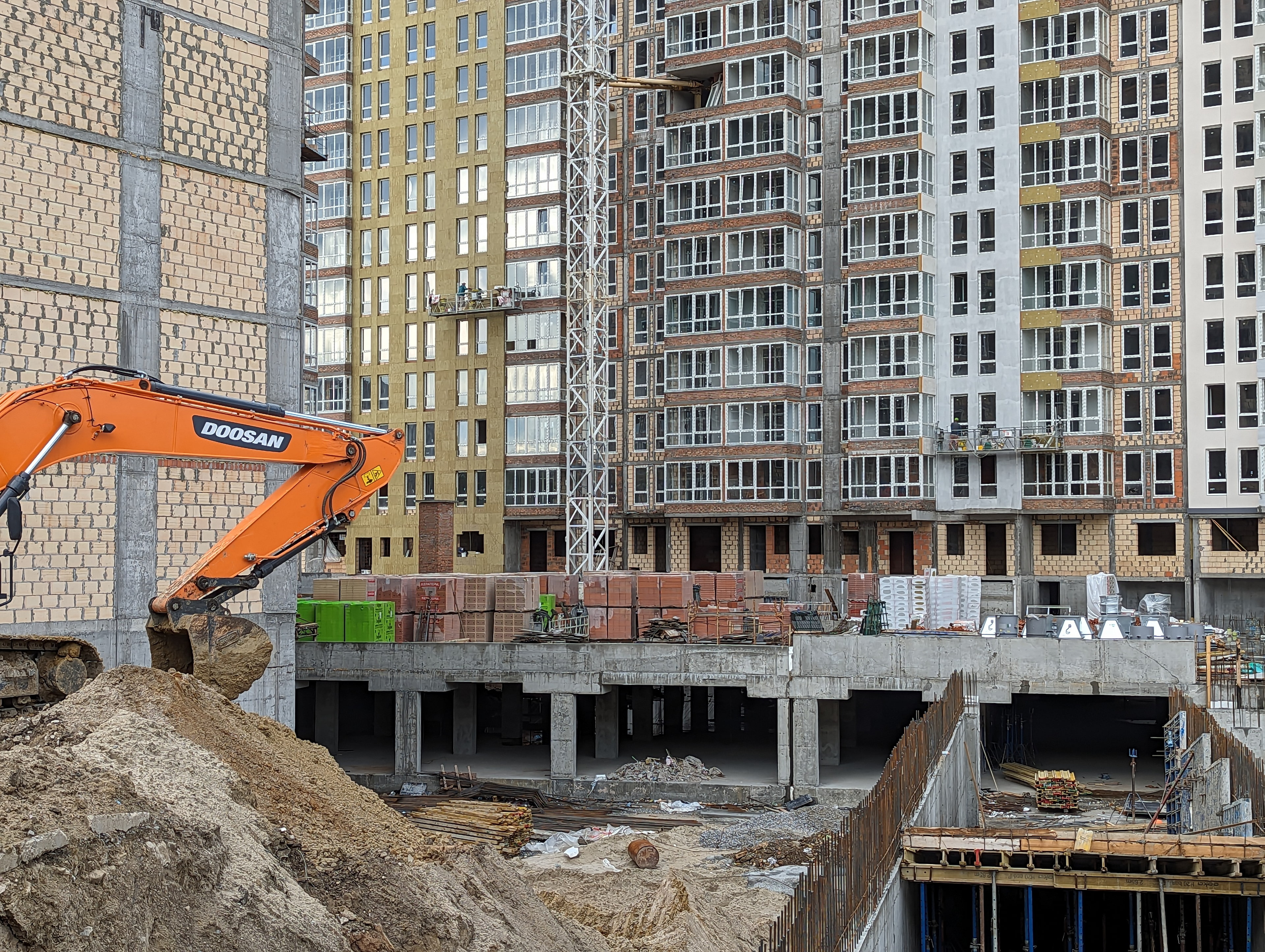

ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г

«Сырецкие сады» — жилой квартал с собственными фруктовыми садами, развитой инфраструктурой и закрытой территорией.

С радостью сообщаем, что возобновляем строительство 9-го дома комплекса. Уже в следующем месяце ожидайте более подробную информацию об этом.

В доме №6 выполнено устройство каркаса входных групп. Продолжается устройство фасадов (75%). Осуществляются работы по устройству стен и перегородок из кирпича, устройству кровли, монтаж оконных конструкций и другие работы. Почти завершен монтаж и пусконаладка лифтов.

В ДОУ завершается устройство монолитного каркаса, устройство кровли и монтаж оконных конструкций. Происходит устройство стен и перегородок из кирпича (35%), устройство фасадов (60%), осуществляется прокладка инженерных сетей. Начаты работы по благоустройству с чистовой отделкой входных групп и ограждения.

ЖК «Нивки-Парк», адрес: просп. Победы, 67

На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро «Нивки», построят 12 домов этажностью от 12 до 16 этажей.

По состоянию на июль месяц в 9 доме выполнено следующее:

Устройство гидроизоляции цокольной подземной части – 35%.

Устройство монолитного каркаса – 93%.

Закладные слаботочные системы и электричества – 93%.

Устройство стен и перегородок из кирпича (наружная) – 88%.

Устройство стен и перегородок из кирпича (внутренняя) – 53%.

Монтаж металлопластиковых окон и дверей – 5%.

В 10 дома продолжаются следующие работы:

Устройство гидроизоляции цокольной подземной части – 49%.

Устройство входящих групп – 11%.

Устройство стен и перегородок из кирпича (наружная) – 100%.

Устройство стен и перегородок из кирпича (внутренняя) – 95%.

Устройство кровли – 57%.

Монтаж металлопластиковых окон и дверей – 95%.

Устройство фасадов – 30%.

Сантехнические работы (квартиры, МЗК, подвал) – 69%.

Электромонтажные работы (квартиры, МЗК, подвал) – 36%.

Стяжка МЗК и квартир – 36%.

Штукатурка стен МЗК и квартир – 62%.

Инженерные сети (внутриплощадочные) – 5%.

В 11 доме:

Устройство гидроизоляции цокольной подземной части – 80%.

Обратная засыпка – 49%.

Закладные слаботочные системы и электричества – 100%.

Устройство входящих групп – 92%.

Устройство фасадов – 90%.

Монтаж индивидуального теплового пункта – 95%.

Сантехнические работы (квартиры, МЗК, подвал) – 98%.

Монтаж инженерных сетей в квартирах с чистовой отделкой – 92%.

Вентиляция и дымоудаление, система противопожарной защиты – 90%.

Автоматизация инженерного оборудования – 65%.

Черновая и чистовая отделка (технические помещения) подвалов – 99%.

Монтаж и пусконаладочные работы лифтов – 97%.

Чистая отделка МЗК – 99%.

Чистая отделка входных групп с монтажом ограждений и навесов – 47%.

Инженерные сети (внутриплощадочные) – 85%.

Монтаж диспетчеризации счетчиков холодной, горячей воды и отопления – 53%.

В паркинге 9-11 домов

Устройство котлована – 90%.

Устройство фундамента – 85%.

Устройство монолитного каркаса – 80%.

Устройство гидроизоляции паркинга – 45%.

Обратная засыпка – 12%.

Устройство стен и перегородок из кирпича (внутренняя) – 14%.

Устройство кровли (горизонтальная гидроизоляция) – 33%.

Электромонтажные работы – 8%.

ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а

Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта построят четыре жилых дома, расположенных на стилобате. Секции №1 и №4 будут иметь 24 этажа, секция №2 - 17 этажей, секция №3 - 25 этажей.

В секции 1

Кровельные работы – 80%.

Штукатурные работы – 23 этаж.

Стяжка пола – 15-18 этаж.

Установка окон – 95%.

Монтаж лифтового оборудования – 98%.

Устройство фасадов – 90%.

Установка входной двери – 10-18 этаж.

В секции 2

Кровельные работы – 90%.

Устройство фасадов – 90%.

Возведение стен – 100%.

Установка окон – 100%.

Монтаж лифтов – 95%.

Штукатурные работы – 9-14 этаж.

Стяжка пола – 3-7 этаж.

В секции 3

Устройство монолитного каркаса – 100%.

Кирпичная кладка стен – 5-11 этаж.

В секции 4

Возведение стен – 100%.

Монтаж окон – 100%.

ЖК CITY HUB, адрес: ул. Кудряшова, 8-10

Проект класса бизнес состоит из двух домов высотой 20 и 21 этаж. Особенностью архитектурного решения является стилобат, объединяющий 2 здания и скрывающий под собой большой автопаркинг на 305 машиномест.

Дом 1

Устройство гидроизоляции цокольной подземной части – 100%.

Устройство кровли – 91%.

Монтаж металлопластиковых окон и дверей – 96,5%.

Устройство фасадов – 65%.

Монтаж электрощитовой – 30%.

Сантехнические работы ВК, О, ТМ (квартиры, МЗК, подвал) – 74%.

Электромонтажные работы (квартиры, МЗК, подвал) – 87,3%.

Вентиляция и дымоудаление – 65%.

Система противопожарной защиты СПС.СО, БЗ, ДСПЗ, СЗП – 52,50%

Двери металлические МЗК, квартир и инженерных ниш – 89,5%.

Монтаж и пусконаладочные работы лифтов – 95%.

Чистая отделка МЗК – 74,5%.

Паркинг

Устройство котлована – 88,5%.

Устройство фундамента подпорной стены (сваи) – 100%.

Устройство подпорной стены – 53%.

Устройство фундамента – 54%.

Устройство монолитного каркаса паркинг – 45%.

Устройство гидроизоляции паркинга – 35%.

Устройство стен и перегородок из кирпича (внутренняя) – 25%.

Устройство кровли – 13,5%.

ЖК «Голосеевский», адрес: ул. Васильковская, 37

Проект бизнес-класса компании "Интергал-Буд". На территории 1,14 га построят 2 дома высотностью в 25 этажей. Расположен объект в одном из самых развитых и зеленых районов Киева - Голосеевском.

Дом 1

Устройство гидроизоляции цокольной подземной части – 60%.

Устройство входящих групп – 50%.

Устройство стен из керамоблока (наружная) – 95%.

Устройство стен и перегородок из керамоблока (внутренняя) – 92%.

Устройство кровли – 40%.

Монтаж металлопластиковых окон и дверей – 83%.

Устройство фасадов – 20%.

Сантехнические работы (квартиры, МЗК, подвал) – 52%.

Монтаж инженерных сетей в квартирах с чистовой отделкой – 39%.

Электромонтажные работы (квартиры, МЗК, подвал) – 40%.

Вентиляция и дымоудаление – 9%.

Система противопожарной защиты – 39%.

Стяжка МЗК и квартир – 19%.

Штукатурение стен МЗК и квартир – 36%.

Черновая и чистовая отделка (технические помещения) подвалов – 5%.

Монтаж и пусконаладочные работы лифтов – 48%.

Инженерные сети (внутриплощадочные) – 45%.

Дом 2

Устройство гидроизоляции цокольной подземной части – 31%.

Устройство монолитного каркаса – 54%.

Закладные слаботочные системы и электричества – 54%.

Устройство стен из керамоблока (наружная) – 30%.

Устройство стен и перегородок из керамоблока (внутренняя) – 20%.

Паркинг

Устройство фундамента – 100%.

Устройство монолитного каркаса паркинг – 9%.

Устройство гидроизоляции паркинга – 5%.

ЖК «Теремки», адрес: ул. Академика Заболотного, 15

Комплекс, расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5 домов.

С радостью сообщаем, что возобновляем строительство 4 и 5 домов комплекса. Уже в следующем месяце ждите более подробного отчета СО стройплощадки.

ЖК «Причал 8», адрес: ул. Канально, 8

На территории жилого комплекса строят 2 дома. Особенностью комплекса «Причал 8» есть расположение у водоема и наличие обустроенной набережной и собственного пляжа.

С радостью сообщаем, что возобновляем строительство 2 дома комплекса. Уже в следующем месяце ждите более подробного отчета СО стройплощадки.
