- Публикации
- Ход строительства
- 2/9/2022

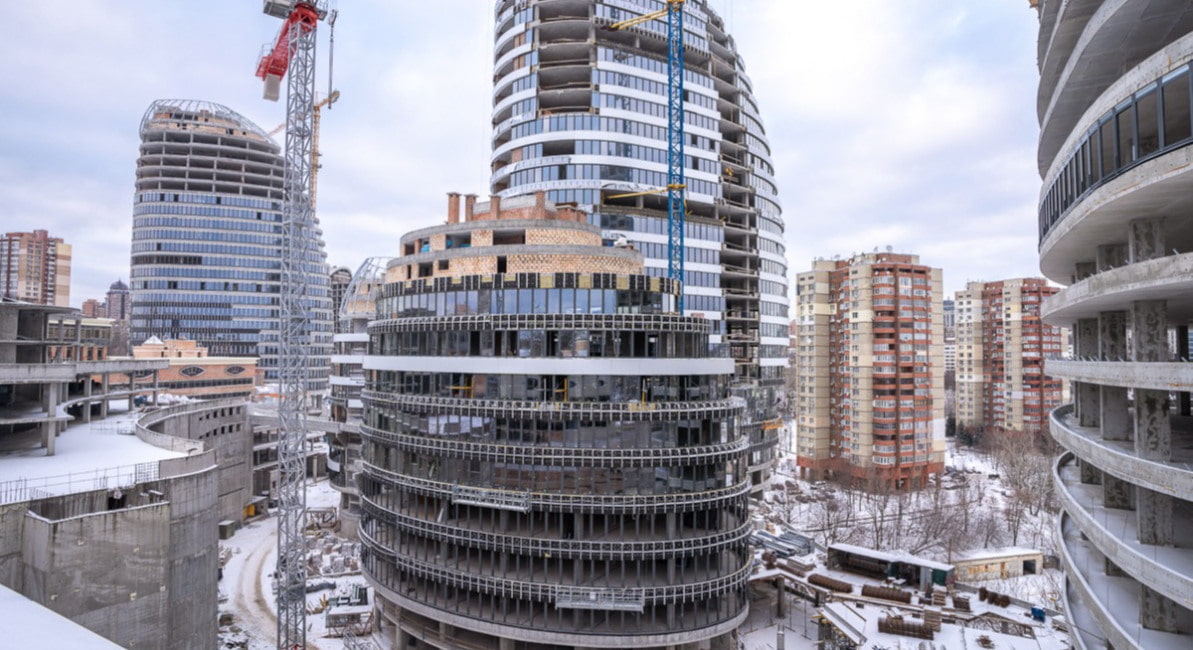

Динамика строительства на объектах «Интергал-Буд» по состоянию на 1 февраля 2022 года
В январе велись активные работы на всех стройплощадках компании «Интергал-Буд». Предлагаем вам ознакомиться с динамикой строительства жилых комплексов, которые стали еще на шаг ближе к заселению будущих жильцов.
ЖК Sky Avenue, адрес: ул. Святослава Хороброго (Народного Ополчения), 3
В комплексе строятся 6 жилых домов на 16 этажей каждый. Строительство первого дома, состоящего из пяти секций, завершено.
Дом 2
Устройство котлована – завершено.
Секция №1, 2, 3
Завершено устройство фундамента. Устройство монолитного каркаса подвала и цоколя в 1 и 2 секции выполнено на 50%. Устройство монолитного каркаса подвала и цоколя 100% – секция 1, 85% – секция 2, 15% – секция 3.
Монтаж башенного крана в секции 1 и 3 завершен.
Дом 3
Продолжается устройство котлована.
Паркинг
Завершено устройство котлована. Подходит к завершению устройство фундаментной плиты и монолитного каркаса. Продолжается устройство кровли и чистовая отделка рампы с монтажом ограждений и навесов.
ЖК «Теремки», адрес: ул. Академика Заболотного, 15
Комплекс, расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5 домов.
4 очередь: 7-10 секция
Дом №3 построен.
Приближаются к завершению работы по благоустройству территории.
5 очередь: 11 секция
Выполняется перекрытие вертикальных элементов 17 этажа (15%).
Выполняется кладка стен со 2 по 9 этажа (35%).
5 очередь: 12 секция
Выполняется перекрытие вертикальных элементов 17 этажа (15%).
Продолжается кладка стен со 2 по 9 этажа (35%).
5 очередь: 13 секция
Выполняется перекрытие вертикальных элементов 14 этажа (10%) и кладка стен со 2 по 7 этаж (25%).
5 очередь: 14 секция
Выполняется перекрытие вертикальных элементов 14 этажа (10%) и кладка стен со 2 по 7 этаж (25%).
6 очередь: 15 секция
Выполняется перекрытие вертикальных элементов 3 этажа (15%).
Подземный паркинг
Подходит к завершению заливка и шлифовка стяжки пола паркинга.
ЖК «Лукьяновский каскад», адрес: ул. Половецкая, 4
Комплекс «Лукьяновский каскад» – концептуальное многосекционное здание бизнес-класса с продуманной инфраструктурой на прилегающей территории. В состав комплекса войдет один трехсекционный дом со сменной этажностью на 259 квартир.
Полностью закончен монтаж башенного крана и устройство фундамента.
Продолжается устройство монолитного каркаса подвала и цоколя (78%).
Продолжаются работы по устройству гидроизоляции цокольной подземной части, монолитного каркаса, инженерных сетей (внутриплощадочных).
ЖК «Озерный гай Гатное», адрес: с. Гатное, ул. Свободы, 1
В комплексе загородного формата с собственными озерами и пляжами будет построено 47 домов. Уже готовы 11 домов, в процессе строительства еще 3. Особенностью комплекса малоэтажность застройки — 4, 6, 7, 8, 9 и 10 этажей.
Дом №10
Продолжаются монолитные работы (80%) и кладка наружных и внутренних стен (25%).
Дом №11
Почти завершены монолитные работы (98%), кладка наружных и внутренних стен выполнена на 90%. Продолжается устройство вентиляции (85%).
Дом №12, 13
Продолжаются монолитные работы.
Фитнес-центр
Окончили монолитные работы. Завершается кладка наружных и внутренних стенк (90%), продолжается устройство кровли (55%) и установка окон и дверей (50%).
ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а
Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта построят четыре жилых дома, расположенных на стилобате. Секции №1 и №4 будут иметь 24 этажа, секция №2 - 17 этажей, секция №3 - 25 этажа.
Секция №1
Ведется кладка стенок на уровне 18 этажа (90%).
Секция №2
Продолжается кладка стен (72%).
Секция №3
Продолжается устройство монолитного каркаса (15%).
Секция №4
Продолжаются работы по устройству монолитного каркаса (90%) и по кладке стен на уровне 4 этажа (15%).
Паркинг
Продолжается устройство вертикальных элементов и прокладка внешних сетей.
ЖК «Нивки-Парк», адрес: просп. Победы, 67
На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро «Нивки», построят 12 домов этажностью от 12 до 16 этажей.
Дом №12
Выполняется благоустройство придомовой территории.
Секции Г, И: Выполняются работы по обустройству фасада, входных групп, продолжается чистовая отделка 1-го этажа и квартир с ремонтом.
Секция Е: Завершили чистовую отделку потолков со 2-го по 16-й этаж, выполняются работы по обустройству фасада, входных групп, продолжается чистовая отделка 1-го этажа и квартир с ремонтом.
Секция Б: Выполняются работы по обустройству кровли, фасада, входных групп и чистовой отделки потолков со 2-го по 16-й этаж, продолжается чистовая отделка 1-го этажа и квартир с ремонтом.
Дом №11
Секция И, Ж: Выполняются работы по прокладке внутренней инженерии, устройству кровли, фасаду и монтажу лифтов. Продолжается чистовая отделка потолков со 2-го по 16-й этаж.
Дом №9
Секция А: Выполняются работы по устройству монолитного каркаса 8-го этажа. В работе кладка стен 2-3 этажей.
Секция Б: Выполняются работы по устройству монолитного каркаса 10-го этажа.
Дом №10
Секция Б*: В работе кладка стен 10-14 этажей. Выполняется монтаж окон на 10-12 этаже. Выполняется штукатурка стен на 9-м этаже. Выполняются работы по прокладке внутренней инженерии.
Секция Г: В работе кладка стен на уровне 14-16 этажа. Производится монтаж окон 12-13 этажа. Выполняется штукатурка стен и работы по прокладке внутренней инженерии.
Секция Г*: В работе кладка стен 11-12 этажа. Монтаж окон на 10 этаже. Выполняется штукатурка стен на 7-м этаже и работы по прокладке внутренней инженерии.
Секция Е: В работе кладка стен 14-16 этажей. Монтаж окон на 14-15 этаже. Выполняется штукатурка стен на 10-11 этаже и работы по прокладке внутренней инженерии.
ЖК «Академ-Квартал», адрес: пер. Приборный, 10
Продолжается строительство первой очереди комплекса, которая состоит из трех зданий на 24 этажа каждый.
Дома №1 и №2 завершены, продолжается заселение жильцов в квартиры.
Дом №3
Завершено устройство стен и перегородок, работы по устройству гидроизоляции и утеплению подвальной части.
Проводится монтаж оконных и дверных металлоконструкций (98%), прокладка внутренней инженерии и штукатурка стен (75%).
Устройство входной группы и световых приямков выполнено на 88%.
ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г
«Сырецкие Сады» – жилой квартал с собственными фруктовыми садами, развитой инфраструктурой и закрытой территорией. Вашему вниманию динамика работ в домах №6, 7, 8 и 9, которые находятся в процессе строительства.
Дом №6
Завершены работы по устройству монолитного каркаса. Производятся работы по устройству стен и перегородок (95%). Завершены работы по устройству каркаса входных групп и монтажу оконных конструкций. Продолжаются работы по водоснабжению и отоплению, электроснабжению и канализации (30%).
Дом №7
Работы по монтажу оконных конструкций выполнены на 95%, работы по прокладке систем водоснабжения и канализации – на 80%, отопления – на 80%, электроснабжения – на 85%. Почти завершена штукатурка стен (95%). Устройство кровли выполнено на 95%. Продолжаются работы по утеплению фасадов (95%) и устройству стяжки (95%).
Дом №8
Завершено устройство водоснабжения и канализации, прокладка систем электроснабжения и кровли, работы по прокладке систем отопления и работы по установке дверей и по утеплению фасадов выполнены. Продолжаются работы по устройству противопожарной системы (85%).
Дом №9
Завершено устройство котлована и свайного поля. Завершено устройство фундаментной плиты Секций №1,2,3. Продолжается устройство монолитного каркаса (3 этаж).
Дом №10
Полностью выполнено устройство котлована и работы по устройству свайного поля.
ЖК «Голосеевский», адрес: ул. Васильковская, 37
Проект бизнес-класса компании "Интергал-Строй". На территории 1,1398 га построят 2 дома высотностью в 25 этажей. Расположен объект в одном из самых развитых и зеленых районов Киева - Голосеевском.
Дом 1
Секция 1: выполняются работы по устройству вертикальных элементов монолитного каркаса 19 этажа. Устройство кирпичной кладки выполнено с подвального по 7-й этаж, производятся работы на 8-м, 11-м, 12-м, 14-м этажах.
Монтаж окон выполнен со 2-го по 7-й этаж, производится монтаж на 8-м этаже.
Штукатурка выполнена на 4-м этаже, ведутся работы на 5-м, 6-м этажах.
Секция 2: выполняются работы по устройству вертикальных элементов монолитного каркаса 20 этажа. Устройство кирпичной кладки выполнено с подвального по 7-й этаж, производятся работы на 8-м, 11-м, 12-м, 14-м этажах.
Монтаж окон выполнен со 2-го по 7-й, производится монтаж на 8-м этаже.
Устройство штукатурки производится на 5-м этаже.
Секция 3: выполняются работы по устройству плиты перекрытия монолитного каркаса над 20-м этажом.
Устройство кирпичной кладки выполнено с подвального по 10-й этаж, производятся работы на 11-м, 12-м, 14-м этажах.
Монтаж окон выполнен с 1-го по 7-й, производится монтаж на 8-м этаже.
Устройство штукатурки производят на 4-м этаже.
Во всех трех секциях выполняются работы по устройству внутренней инженерии (доштукатурный комплекс работ по электричеству и вертикальные стояки систем отопления, водопровода и канализации).
Дом 2
Выполняются работы по устройству вертикальных элементов цокольного этажа и гидроизоляции подвального этажа.
Паркинг
Работы по разработке котлована выполнены уже на 70%. Продолжаются работы по устройству шпунтового ограждения котлована – 20%.
Наружные сети
Продолжаются работы по устройству внутриплощадочных сетей водопровода и канализации – 50%. Также начаты работы по прокладке внутриплощадочных сетей электричества – 20%.
ЖК CITY HUB, адрес: ул. Кудряшова, 8-10
Проект класса бизнес состоит из двух домов высотой 20 и 21 этаж. Особенностью архитектурного решения является стилобат, объединяющий 2 здания. Он скрывает под собой большой автопаркинг на 305 машиномест.
Дом №1
Продолжаются работы по устройству фасада.
Отделка квартир: выполняется стяжка в 2 секции на уровне 9 этажа.
Продолжается штукатурка стен: 2 секция – работы выполнены до 18 этажа, 1 секция – работы выполняются на уровне 5 этажа.
Выполняются работы по устройству сетей: 1, 2 секция – выполнены стояки канализации и водопровода.
Продолжаются работы по установке оконных конструкций: 2 секция – выполнено на 97%, 1 секция – 70%.
Завершены работы по монтажу лифтового оборудования в 1, 2 секции, продолжается настройка.
Дом №2
Продолжается устройство свайного поля (81%).
Наружные сети
Установка коллектора на ул. Кудряшова завершена. Ведутся работы по прокладке канализационных и водоснабжающих труб.
ЖК «Причал 8», адрес: ул. Канально, 8
На территории жилого комплекса строят 2 дома. Особенностью комплекса «Причал 8» является расположение у водоема и наличие обустроенной набережной и собственного пляжа.
Дом №1
В секции №1, 2, 3, 4
На 98% завершено устройство системы внутреннего водоснабжения и канализации, отопления, электроснабжения, противопожарных систем.
Секция №3
Завершен монтаж лифтов и пусконаладочные работы, отделка мест общего пользования и спецпомещений, монтаж металлопластиковых конструкций, входной двери в квартиры и двери МЗК.
Секция №4
Завершены работы по монтажу металлопластиковых конструкций, входных дверей в квартиры и места общего пользования. Также завершен монтаж лифтов и пусконаладочные работы.
Секция №5
Завершены работы по устройству фасадов. Монтаж лифтов и пусконаладочные работы завершены. Отделка мест общего использования и спец. помещений окончена. Завершен монтаж металлопластиковых конструкций, входных дверей в квартиры и двери МОП. Продолжаются работы по устройству систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем – выполнено на 90%.
Секции №6, 7
Завершено устройство монолита и кирпичной кладки. Продолжаются работы по монтажу лифтов: 6 секция лифты смонтированы, выполняется пусконаладка, 7 секция – в работе. Начаты отделочные работы и работы по прокладке внутриинженерных сетей. Оконные системы смонтированы на 100%. Ведутся работы по устройству фасадов (секция 6 – 85%, секция 7 – в работе).
Дом №2
Секция №8
На 95% выполнено устройство гидроизоляции и утепление подвальной части здания. Продолжается устройство монолитного каркаса. Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 12-16 этажах. Кирпичная кладка в подвальной части выполнена, 2,3,5,6 этажа – выполнена, выполняется кирпичная кладка 4-го, 7, 8, 9, 10, 11 и 12 этажей.
Секция №9
Завершается устройство гидроизоляции, утепление подвальной части строения (95%). Продолжается устройство монолитного каркаса (уровень 22 этажа). Продолжаются работы по монтажу вентиляционных блоков и лестничных маршей, выполнены на уровне 21-го этажа. Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 12-16 этажах. Кирпичная кладка в подвальной части, 2, 3, 5, 6 этажа – выполнена, 4, 7, 8, 9, 10, 11, 12 – продолжаются работы.
Секция №10
Ведутся работы по монтажу металлических конструкций для усиления кирпичной кладки на 12-16 этажах. Продолжаются работы по монтажу вентиляционных блоков и лестничных маршей 18-20 этажей. Устройство монолитного каркаса ведется на уровне 21 этажа. Кирпичная кладка в подвальной части выполнена, 2,3,4,5,6 этажа – выполнена, 7, 8, 9,10 этажи – продолжаются работы.
Продолжается устройство внешних сетей комплекса.
Начаты работы по установке металлопластиковых окон и дверей на уровне 3-4 этажей.
МФК INTERGAL CITY, адрес: ул. Старонаводницкая, 16Б
INTERGAL CITY — уникальный по своей архитектуре город будущего, не имеющий аналогов в Украине. Многофункциональный жилой комплекс будет иметь 5 башен этажностью до 25 этажей.
На башне «А» продолжаются работы по кирпичной кладке стен и устройству отверстий для обслуживания здания. Продолжаются работы по установке укреплений для обслуживания фасада здания (17%), а также металлических конструкций верхних этажей (64%).
На башне «Б» продолжаются работы по кирпичной кладке стен, монтаж навесных вентилируемых фасадов (45%) и устройство кровли (56%). Начата установка металлических конструкций верхних этажей. Монтаж оконных алюминиевых конструкций выполнен уже на 87%. Также на завершающем этапе работы по устройству отверстий для обслуживания здания (91%).
На башне «В» продолжаются работы по устройству кровли. Продолжаются работы по освещению фасада (56%) и установке системы кондиционирования и вентиляции. Продолжается прокладка внутренних коммуникаций (31%) и установка укреплений для обслуживания фасада здания (93%).
На башне «Г» завершается монтаж навесных вентилируемых фасадов (89%). Продолжаются работы по освещению фасада, уже выполнено более 83% работ, и работы по установке лифтов. Начата установка металлических конструкций верхних этажей. Завершается установка укреплений для обслуживания фасада здания (86%).
На башне «Д» окончены монтажные работы вертикальных элементов 21-го этажа. Начат монтаж навесных вентилируемых фасадов.
Другие публикации
Новости
График работы отделов продаж на рождественские и новогодние праздники
12/20/2024
Новости
Третья и четвёртая секции ЖК «Парковые Озера» введены в эксплуатацию!
12/20/2024
Новости
«Интергал-Буд» получил звание «Девелопер 2024» на премии IBUILD 2024
12/20/2024
Новости
Открытый урок с профессионалом строительной отрасли
12/19/2024
