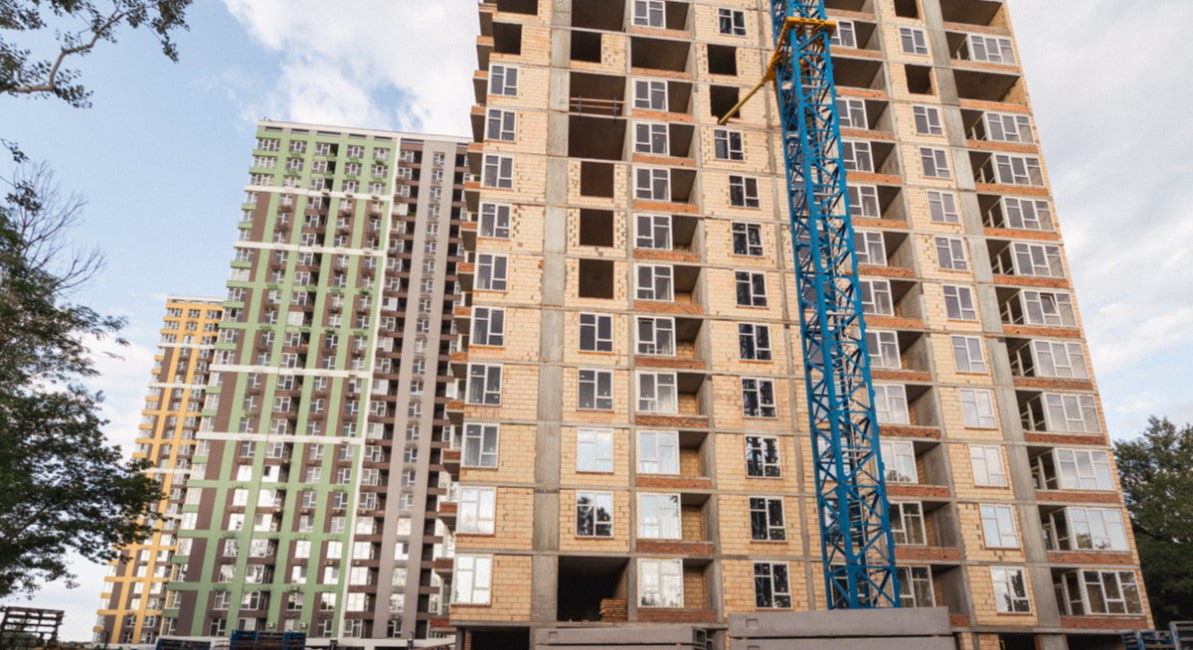

Динамика строительства по состоянию на 1 августа 2021 года

Уважаемые покупатели, предлагаем вашему вниманию динамику строительства наших жилых комплексов по состоянию на 1 августа 2021 года. Сезон отпусков не влияет на динамику строительства наших проектов, поэтому охотно делимся с вами информацией о том, что было выполнено в июле.

ЖК Sky Avenue, адрес: ул. Народного Ополчения, 3

В комплексе построят 6 жилых домов по 16 этажей каждый. Сейчас продолжается строительство первого дома, который состоит из пяти секций. Стартовали продажи квартир в доме №2.

Секции №1, 2

Монтаж и пусконаладка лифтов выполнена на 65%. Отделка (без ремонта квартир) практически завершена. Установка дверей выполнена на 95%, устройство вертикальной гидроизоляции подвальной части на 90%. Продолжаются и работы по устройству каркаса входных групп (90%) и прокладке инженерных сетей (75%). Начаты работы по устройству благоустройства.

Секции №3, 4, 5

Продолжается устройство вертикальной гидроизоляции подвальной части — 75%. Монтаж оконных конструкций выполнено более чем на 85%, а прокладка инженерных систем на 75%. Продолжаются работы по отделке (без ремонта квартир) и монтажу и пусконаладке лифтов. Кровлю устроено более чем на 55%.

Паркинг

Работы на паркинге продолжаются — строители устраивают котлован (выполнено на 85%), устанавливают фундаментную плиту (выполнено на 85%) и монолитный каркас (выполнено почти 85%). Продолжаются работы и по устройству гидроизоляции — выполнены более чем на 35%.

ЖК «Теремки», адрес: ул. Академика Заболотного, 15

Жилой комплекс «Теремки», расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5-ти домов. Сейчас проводят работы в 7, 8, 9, 10 секциях дома №3 и в 11, 12, 13 и 14 секциях дома №4, а также обустраивают подземный паркинг.

4 очередь Секция №7

Выполнили стяжку пола со 2-го по 25-й этаж. Завершили работы по монтажу лифтов. Выполняется монтаж входных дверей в квартиры с 2-го по 20-й этаж. Отделка МЗК выполнена на 30%, а утепление фасадов на 45%.

4 очередь Секция №8

Завершили работы по монтажу лифтов. Отделка МЗК выполнена на 30%. Выполняется монтаж входных дверей в квартиры с 2-го по 20-й этаж. Утепление фасадов выполнено на 95%, а покраска на 65%.

4 очередь Секция №9

Завершили работы по монтажу лифтов. Утепление фасадов выполнено на 95%, а покраска фасадов на 95%. Выполняется отделка мест общего пользования (80%).

4 очередь Секция №10

Выполнили стяжку пола со 2-го по 25-й этаж. Выполняются работы по утеплению фасадов (95%) и их покраске (95%). Завершены работы по монтажу лифтов, а по отделке МЗК выполнены на 50%.

5 очередь: Секции 11

Выполняются перекрытия вертикальных элементов 3-го этажа — 20%.

5 очередь: Секции 12

Выполняются перекрытия вертикальных элементов 1-го этажа — 60%.

5 очередь: Секции 13

Выполняются перекрытия вертикальных элементов 1-го этажа — 40%.

5 очередь: Секции 14

Выполняются перекрытия вертикальных элементов 1-го этажа — 40%.

Подземный паркинг

Выполняется заливка стяжки пола паркинга (70%). Работы по гидроизоляции паркинга выполнены на 90%. Разводка коммуникаций выполнена на 50%.

ЖК «Лукьяновский каскад», адрес: ул. Половецкая, 4

Жилой комплекс «Лукьяновский каскад» — концептуальный многосекционный дом бизнес-класса с продуманной инфраструктурой на прилегающей территории. В состав комплекса войдет один дом на 259 квартир, состоящий из 3 секций с переменной этажностью: 14, 16 и 21 этаж.

Секция №1

Продолжается устройство шпунтов. Завершены земляные работы, начато устройство свайного поля.

Начато устройство фундаментной плиты под башенный кран. Запущена электроподстанция на площадке.

ЖК «Озерный гай Гатное», адрес: с. Гатное, ул. Свободы, 1

В комплексе загородного формата построят 47 домов. Уже готовы 10 домов, в процессе строительства еще 2. Особенностью комплекса является малоэтажность застройки — 4, 6, 7, 8, 9 и 10 этажей.

Дом №7

Прокладка внутренних сетей выполнена более чем на 70%, а внешних более чем на 95%. На финальной стадии обустройства кровли и монтаж лифтов. Фасадные работы достигли 90%. Продолжаются работы по обустройству придомовой территории (30%) и оштукатуриванию стен (80%). Стартовали работы по стяжке пола — 20%.

Дома №8, №43 и №42

Дома готовы. Завершили обустройство придомовой территории.

Дом №10

Начали монолитные работы — более чем 20%.

Школа

Устройство кровли составляет 80%. Прокладка наружных сетей на завершающей стадии, а прокладка внутренних выполнена более чем на 80%. Фасадные работы выполнены на 80%. Обустройство придомовой территории выполнено на 40%.

ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а

Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта возведут четыре жилых дома, расположенных на стилобате. Секции №1 та №4 будут иметь 24 этажа, секция №2 — 17 этажей, секция №3 — 25.

Секция №1

Возведение монолитного каркаса выполнено на 50%. Кладка стен выполнена на 20%.

Секция №2

Продолжаются работы над монолитным каркасом здания — выполнены на 36%.

Секции №3

Стартовало строительство монолитного каркаса — более 5%.

Секция №4

Активно ведутся работы по устройству монолитного каркаса — 20%.

Продолжаются работы по обустройству стилобатной части комплекса.

Паркинг

Устройство свайного поля — 55%, устройство фундаментной плиты — 45%, установка вертикального элемента — 15%, прокладка наружных сетей — почти 5%.

ЖК «Нивки-Парк», адрес: просп. Победы, 67

На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро, строят 12 домов этажностью от 12 до 16 этажей.

Дом №12

Секция Г

Продолжаются работы по чистовой отделке мест общего пользования — 70%, монтажу лифтов — 30% и устройству фасада — 90%.Секция И

Выполняются работы по устройству фасада — 90%, чистовой отделки мест общего пользования — 50%, монтажу лифтов — 30% и стяжке — 85%.

Секция Е

Выполняются работы по устройству фасада — 90%, чистовой отделке мест общего пользования — 50%, монтажу лифтов — 20%, стяжке — 85% и штукатурке — 95%.

Секция Б

Выполняются работы по устройству фасада — 90%, чистовой отделке мест общего пользования — 20%, монтажу лифтов — 20%, стяжке — 20% и штукатурке — 70%.

Дом №11

Выполняются работы по устройству фасада — 90%, чистовой отделке мест общего пользования — 20%, монтажу лифтов — 20%, стяжке — 20% и штукатурке — 70%

Дом №9

Секции А та Б

Завершены работы по устройству монолитного фундамента.

Дом №10

Секция Б: устройство монолитного каркаса 16-го этажа. В работе кладка стен 9-го этажа.

Секция Г *: устройство монолитного каркаса выполнено. В работе кладка стен 7-го этажа.

Секция D: устройство монолитного каркаса парапетов. В работе кладка стен 7-го этажа.

Секция Е: устройство монолитного каркаса 16-го этажа. В работе кладка стен 8-го этажа.

ЖК «Академ-Квартал», адрес: переулок Приладный, 10

Продолжается строительство I-ой очереди комплекса, которая состоит из трех зданий на 24 этажа каждый. Дома №1 и №2 завершены, идет заселение жильцов в квартиры.

Дом №3

Устройство монолитного каркаса осуществляется на уровне 19-го этажа. Устройство стен и перегородок происходит на уровне 11-го этажа. Продолжаются работы по устройству вентиляционных каналов и сборных лестниц. Работы по устройству гидроизоляции и утепления подвальной части здания подходят к финишной прямой. Продолжается монтаж оконных и дверных металлопластиковых конструкций — процент выполнения 35.

ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г

«Сырецкие Сады» — жилой квартал со своими фруктовыми садами, развитой инфраструктурой и закрытой территорией. Вашему вниманию динамика работ в домах №6, 7, 8 и 9, которые находятся в процессе строительства.

Дом №6

Продолжаются работы по устройству монолитного каркаса на уровне 22-го этажа. Проводятся работы по устройству стен и перегородок из кирпича на 11-м этаже. Продолжаются работы по устройству каркаса входных групп — 40%. Начаты работы по монтажу оконных конструкций.

Дом №7

Продолжается устройство стен и перегородок из кирпича на уровне 24-го этажа. Продолжаются работы по монтажу оконных конструкций — 80%. Работы по прокладке систем водоснабжения и канализации выполнены на 20%, отопление на 15%, электроснабжение — 45%. Штукатурка стен выполнена на 80%, а устройство кровли на 80%.

Дом №8

Продолжается устройство водоснабжения и канализации — выполнено на 90%. Прокладка систем электроснабжения на 95%. Устройство кровли выполнено более чем на 90%. Продолжаются работы по прокладке систем отопления — выполнены на 90%. Продолжаются работы по установке дверей — выполнены на 80%.

Дом №9

Стартовало устройства свайного поля — 10%.

ЖК «Голосеевский», адрес: ул. Васильковская, 37

Новый проект бизнес-класса компании «Интергал-Буд». На территории 1,1398 га построят 2 дома высотностью в 25 этажей. Расположен объект в одном из самых зеленых районов Киева — Голосеевском.

Дом №1

Секция 1

Выполняются работы по устройству вертикальных элементов 4-го этажа и вертикали 5-го этажа. Кирпичная кладка проходит на уровне 1-го этажа.

Секция 2

Выполнено перекрытие над 5-м этажом. Кирпичная кладка проходит на уровне 2-го этажа.

Секция 3

Выполнена вертикаль 6-го этажа. Кирпичная кладка проходит на уровне 1-го этажа.

ЖК CITY HUB, адрес: ул. Кудряшова, 8-10

Проект состоит из двух домов, высотой в 20 и 21 этаж. Особенностью архитектурного решения является стилобат, который объединяет 2 здания. Он скрывает под собой большой паркинг на 300 машиномест.

Дом №1

Секция №1

Продолжается установка вертикальных конструкций 19-го этажа. Начато кладку стен 17-го этажа. Продолжается устройство вентиляционных каналов и лестничных маршей. Продолжаются электромонтажные работы.

Секция №2

Установка монолита завершена. Выполняется кладки стен 17-го этажа. Продолжается устройство вентиляционных каналов и лестничных маршей. Продолжаются электромонтажные работы.

Дом №2

Продолжаются подготовительные работы под строительство.

Паркинг

Продолжаются работы по устройству свайного поля.

Напоминаем, что «Интергал-Буд» на собственные деньги проводит реконструкцию дождевого коллектора на ул. Кудряшова.

ЖК «Причал 8», адрес: ул. Канальная, 8

На территории жилого комплекса строят 2 дома. Особенностью комплекса «Причал 8» является расположение возле водоема и наличие обустроенной набережной и собственного пляжа.

Дом №1

Секция №1

Завершаются монтаж лифтов и пусконаладочные работы. Строители почти закончили обрабатывать места общего пользования и специальных помещений. Прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем выполнена почти 90%.

Секция №2

Работы по монтажу и пусконаладке лифтов на финишной прямой. Прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем практически выполнена.

Секция №3

Строители продолжают устраивать кровлю (90%) и фасады (более 95%). Близится к завершению прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Работы по отделке мест общего пользования и спецпомещений выполнены более чем на 80%. Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования выполнен более чем на 95%. Работы по монтажу и пусконаладке лифтов выполнены на 80%.

Секция №4

Продолжаются работы по устройству кровли (90%) и фасадов (более 80%). Отделка мест общего пользования и спецпомещений выполнена на 80%. Системы внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарной безопасности устроены более чем на 85%. Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования выполнены более чем на 95%. Работы по монтажу и пусконаладке лифтов выполнены на 70%.

Секция №5

Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования продолжается — выполнено более чем на 70%. Продолжаются работы по устройству кровли, систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Стартовали работы по отделке мест общего пользования и спецпомещений.

Секция №6

Устройство монолита 20-го этажа и кладка стен на уровне 16-го этажа.

Секция №7

Устройство монолита на уровне 19-го этажа и проведение кладки стен на уровне 13-го этажа.

Паркинг

Устройство монолитного каркаса (1 часть) выполнено более чем на 95%. Устройство кровли — 70%. Устройство монолитного каркаса (2 часть) — более чем на 95%. Продолжаются работы по устройству систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарной безопасности.

Дом №2

Секция №8

Устройство гидроизоляции и утепление подвальной части здания выполнены на 80%. Продолжается устройство монолитного каркаса выше нуля.

Секция №9

Устройство гидроизоляции и утепление подвальной части здания выполнены на 50%. Продолжается устройство монолитного каркаса выше нуля.

Секция №10

Устройство гидроизоляции и утепление подвальной части здания выполнены на 40%. Устройство монолитного каркаса выше нуля — более 10%.

МФК INTERGAL CITY, адрес: ул. Старонаводницкая, 16Б

INTERGAL CITY — уникальный по своей архитектуре город будущего, который не имеет аналогов в Украине. Многофункциональный жилой комплекс будет состоять из 5-ти башен этажностью до 25 этажей.

На башне «А» выполняются работы по кирпичной кладке стен 10-го этажа. Продолжаются работы по монтажу оконных алюминиевых конструкций с 3-го по 9-й этаж.

На башне «Б» продолжаются работы по кирпичной кладке внутренних стен.

На башне «В» продолжаются работы по устройству внутренних инженерных сетей, а также работы по устройству кровли. Продолжаются работы по монтажу оконных алюминиевых конструкций.

На башне «Г» продолжаются работы по монтажу оконных алюминиевых конструкций с 3-го по 25-й этаж и монтажу навесных вентилируемых фасадов. Выполняются работы по кладке кирпича с 1-го по 24-й этаж. Продолжаются работы по освещению фасада.

На башне «Д» выполняются монтажные работы вертикальных элементов 11-го этажа. Продолжаются работы по строительству стилобата.

Стартовали работы по возведению каркаса ресторана.

Жилые комплексы компании «Интергал-Буд» растут каждый день. Мы работаем для того, чтобы мечты наших покупателей о собственном жилье осуществлялись быстрее. «Интергал-Буд» — надежная строительная компания, которая работает для людей!
