Уважаемые покупатели, предлагаем вашему вниманию динамику строительства наших жилых комплексов по состоянию на 1 февраля 2021 года:

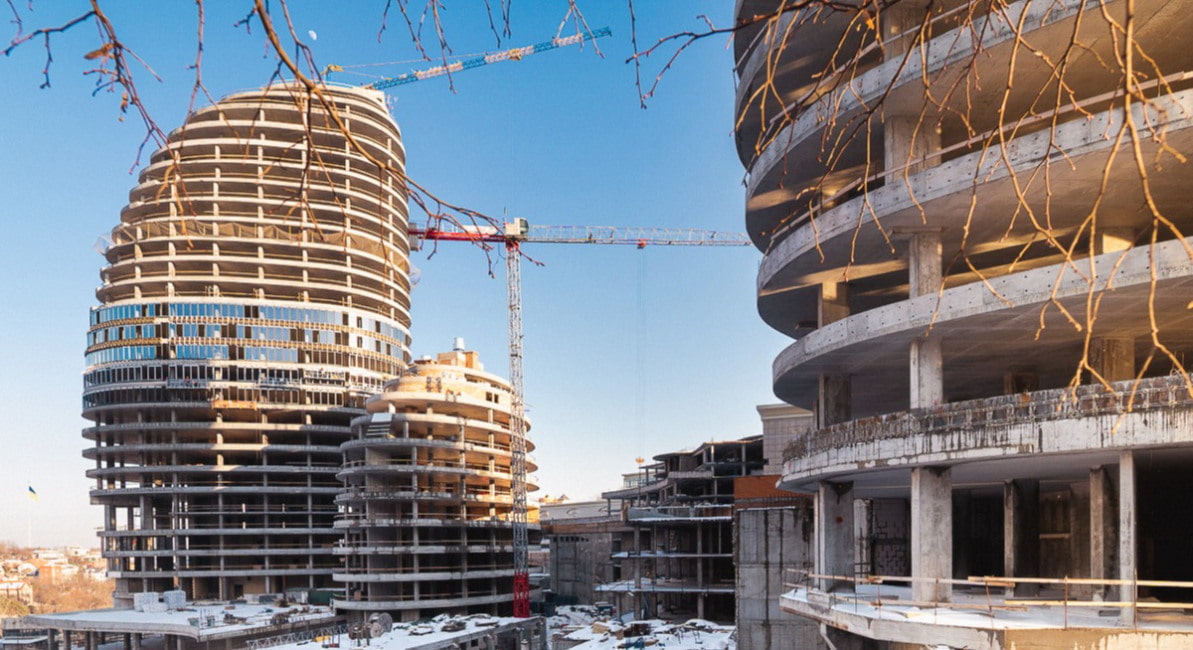

ЖК Sky Avenue, адрес: ул. Народного Ополчения, 3
В комплексе построят 6 жилых домов по 16 этажей каждый. Сейчас продолжается строительство первого дома, который состоит из пяти секций.
Секции №1, 2
В первой и второй секции дома завершается монтаж оконных конструкций и устройства фасада. Кровельные работы также находятся на финишной прямой. Осуществлено более 80% прокладки инженерных систем. Продолжается монтаж и пусконаладка лифтов, устройство каркаса входных групп и вертикальной гидроизоляции подвальной части.
Секции №3, 4, 5
Продолжается устройство вертикальной гидроизоляции подвальной части и устройство стен и перегородок из кирпича. Монтаж оконных конструкций выполнен на 10%, а прокладка инженерных систем более чем на 30%.
Паркинг
Работы на паркинге продолжаются — строители устраивают котлован, устанавливают фундаментную плиту (выполнено на 50%) и монолитный каркас (выполнено на 45%).
ЖК «Теремки», адрес: ул. Академика Заболотного, 15
Жилой комплекс «Теремки», расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5-ти домов. Сейчас продолжаются работы в 7, 8, 9 и 10 секциях дома №3, а также обустраивают подземный паркинг.
4 очередь: Секция №7
Выполняется кладка наружных стен со 2-го по 21-й этаж. Проводится монтаж оконных конструкций с 2-го по 15-й этаж.
4 очередь: Секция №8
Выполняется кладка наружных стен с 1-го по 20-й этаж. Проводится монтаж оконных конструкций со 2-го по 19-й этаж.
4 очередь: Секция №9
Выполняется кладка наружных стен с 1-го по 22-й этаж. Продолжается установка оконных конструкций со 2-го по 21-й этаж. Выполняется штукатурка стен в квартирах со 2-го по 12-й этаж.
4 очередь: Секция №10
Завершается кладка наружных стен с 1-го по 23-й этаж. Продолжается установка окон со 2-го по 21-й этаж. Выполняется штукатурка стен в квартирах со 2-го по 13-й этаж.
Подземный паркинг
Выполняются работы по наружному утеплению (готовность работ 70%) и по монтажу вентиляционных систем (70%).
ЖК «Озерный гай Гатное», адрес: с. Гатное, ул. Свободы, 1
В комплексе загородного формата построят 47 домов. Сейчас готовы 7 домов, в процессе строительства еще 4. Особенностью комплекса является малоэтажность застройки — 4, 6, 7, 8, 9 и 10 этажей.
Дом №9
Завершаются работы в квартирах с ремонтом от застройщика, готовность — 90%.
Дом №7
На финишной прямой работы по прокладке наружных сетей, обустройству кровли, дымоудаления, по обустройству входных групп и лифтов. Продолжаются работы по монтажу оконных блоков и устройству фасадов.
Дом №8
Устройство наружных сетей выполнено на 90%, внутренних сетей почти на 95%. Фасадные работы также подходят к логическому завершению и составляют 97%. На таком же этапе находятся работы по установке лифтов, штукатурки стен, стяжки пола и установки входных дверей. Начато оформление мест общего пользования — выполнено более чем на 15%.
Дом №43
Продолжаются работы по обустройству кровли, монтажу лифтов, прокладке внешних и внутренних сетей, обустройству фасадов, штукатурки стен и стяжки пола. Начато оформление мест общего пользования — выполнено на 15%.
Дом №42
Продолжаются работы по прокладке внешних и внутренних сетей. Штукатурка стен подходит к финишной прямой, а стяжка пола выполнена на 65%. Начато оформление мест общего пользования — выполнено на 15%.
ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а
Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта возведут четыре жилых дома, расположенных на стилобате. Секции №1, 3 и 4 будут иметь 24 этажа, секция №2 — 17 этажей.
Секция №1
Уже завершены: устройство котлована, свайного поля и устройство фундаментной плиты. Стартовало устройство монолитного каркаса.
Секция №2
Устройство котлована завершено, а вот свайное поле устроено на 80%. Стартовали работы по устройству фундаментной плиты.
Секция №3 и №4
Устройство котлована завершено, стартовали работы по устройству свайного поля 5%.
ЖК «Нивки-Парк», адрес: просп. Победы, 67
На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро, построят 12 домов этажностью от 12 до 16 этажей. Пять первых очередей уже построено, в работе находятся еще столько же.
Дом №8
Завершаются работы по устройству фасада и чистовой обработке мест общего пользования.
Дом №7
Завершаются работы по устройству фасада.
Секция Е2
Выполняется стяжка в подвальной части.
Секция Е1
Выполняется стяжка в подвальной части.
Секция В
Штукатурка до 17-го этажа, стяжка до 11-го этажа.
Дом №12
Секция Г
Установлены оконные конструкции на уровне 17-го этажа. Выполнена штукатурка на 3, 4, 5, 7, 9, 10, 12, 13, 14 и 15-м этаже. Выполняются работы по устройству кровли и фасада.
Секция И
Продолжается установка окон. Штукатурка на 5, 12, 13 и 15-м этаже в процессе выполнения, на 3, 7 и 8-м завершена. Выполняются работы по устройству кровли.
Секция Е
Продолжается установка окон со 2-го до 12-го этаж. В работе штукатурка на 9-м этаже, а на 3, 5 и 7-м этаже закончена. Выполняются работы по устройству кровли.
Секция Б
Продолжается устройство кладки на кровле.
Дом №11
Продолжается устройство монолитного каркаса секций I и Ж на уровне 16-го этажа. Продолжается кладка стен.
Дом №10
Секция Б: устройство монолитного каркаса 2-го этажа.
Секции Г* и Г: устройство монолитного каркаса 1-го этажа.
Секция Е: продолжается устройство монолитного каркаса подвала.
Детский сад
Ведется кладка стен 4-го этажа и устройство кровли. Установлены окна с 1-го по 4-й этаж.
Заведение общественного питания
Выполнено устройство монолитного каркаса и кладку стен. В процессе работы по устройству кровли и монтажа окон.
ЖК «Академ-Квартал», адрес: переулок Приладный, 10
Продолжается строительство I-ой очереди комплекса, которая состоит из трех зданий на 24 этажа каждый. Дома №1 и №2 завершены, начинается заселение жильцов в квартиры.
Дом №3
Продолжается устройство монолитного каркаса на 9-м этаже и устройств стен и перегородок на первых этажах здания. Стартовали работы по устройству вентиляционных каналов.
ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г
«Сырецкие Сады» — жилой квартал со своими фруктовыми садами, развитой инфраструктурой и закрытой территорией. Вашему вниманию динамика работ в домах №5, 6, 7 и 8, которые находятся в процессе строительства.
Дом 5
Практически все работы по строительству завершены или подходят к концу.
Дом 6
Продолжаются работы по устройству монолитного каркаса на уровне 8-го этажа. Проводятся работы по устройству стен и перегородок из кирпича на 1-м этаже. Продолжаются работы по устройству каркаса входных групп.
Дом 7
Устроен монолитный каркас на уровне 20-го этажа. Продолжается устройства стен и перегородок из кирпича с 1-го по 9-й этаж. Продолжаются работы по устройству каркаса входных групп. На 1-м этаже стартовали работы по монтажу оконных конструкций.
Дом 8
Устройство стен и перегородок из кирпича завершено. Проводится монтаж окон на уровне 21-го этажа. Продолжается устройство водоснабжения и канализации — выполнено на 55%, штукатурка стен, устройство стяжки и прокладки систем электроснабжения. Устройство кровли выполнено на 75%. Продолжаются работы устройству кровли и по прокладке систем отопления.
ЖК CITY HUB, адрес: ул. Кудряшова, 8-10
Проект состоит из двух домов, высотой в 19 и 20 этажей. Особенностью архитектурного решения является стилобат, который объединяет 2 здания. Он скрывает под собой большой паркинг на 330 машиномест.
Дом №1
Секция №1
Устанавливаются вертикальные конструкции 11-го этажа. Выполняется кладки стен 5-го этажа. Продолжается устройство вентиляционных каналов и лестничных маршей.
Секция №2
Устанавливаются вертикальные конструкции 13-го этажа. Выполняется кладки стен 8-го этажа. Продолжается устройство вентиляционных каналов и лестничных маршей.
Дом №2
Продолжаются подготовительные работы под строительство.
Напоминаем, что «Интергал-Буд» за собственные средства проводит реконструкцию дождевого коллектора на ул. Кудряшова.
ЖК «Причал 8», адрес: ул. Канальная, 8
На территории жилого комплекса построят 2 дома. Сейчас возводится дом №1, состоящий из 7-ми секций, и ведутся работы по обустройству паркинга.
Секция №1
Монтаж лифтов и пусконаладочные работы продолжаются, процент выполнения — более 55%. Строители продолжают отделку мест общего пользования и специальных помещений. Прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем продолжается.
Секция №2
Работы по монтажу и пусконаладке лифтов продолжаются. Отделка мест общего пользования и специальных помещений выполнен на 70%. Продолжаются работы по прокладке систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем.
Секция №3
Работы по монтажу металлопластиковых конструкций, входных дверей в квартиры и места общего пользования практически завершены. Строители продолжают устраивать кровлю и фасады. Продолжается прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Начаты работы по отделке мест общего пользования и спецпомещений.
Секция №4
Работы по монтажу металлопластиковых конструкций, входных дверей в квартиры и места общего пользования выполнены на 90%. Продолжаются работы по устройству кровли.
Секция №5
Проводятся устройство монолита 13-го этажа и кладка стен на уровне 7-го этажа.
Секция №6
Проводятся устройство монолита 13-го этажа и кладка стен на уровне 5-го этажа.
Секция №7
Проводится устройство монолита на уровне 10-го этажа и кладка стен на уровне 7-го этажа.
Паркинг
Устройство фундаментной плиты котлована паркинга (1 часть) практически завершено. Устройство монолитного каркаса (1 часть) выполнено более чем на 55%. Устройство фундаментной плиты котлована паркинга (2 часть) — почти на 60%. Продолжаются работы по устройству монолитного каркаса (1 часть) — выполнено более чем на 20%.
Набережная
Продолжается обустройство набережной.
ЖК «INTERGAL CITY», адрес: ул. Старонаводницкая, 16Б
INTERGAL CITY — уникальный по своей архитектуре город будущего, который не имеет аналогов в Украине. Многофункциональный жилой комплекс будет состоять из 5-ти башен этажностью до 25 этажей.
На башне «А» выполняются вертикальные элементы 18-го этажа.
На башне «Б» выполняются монтажные работы вертикальных элементов 6-го этажа.
На башне «В» выполняются работы по кладке стен и перегородок.
На башне «Г» продолжаются монтажные работы по остеклению фасада алюминиевыми системами Reynaers.
На башне «Д» выполняются вертикальные элементы 1-го этажа.
Ведутся работы по строительству стилобата и воздушных мостов.
Жилые комплексы компании «Интергал-Буд» растут каждый день. Мы работаем для того, чтобы мечты наших покупателей о собственном жилье осуществлялись быстрее. «Интергал-Буд» — надежная строительная компания, которая работает для людей!
Другие публикации
Новости
Японская бизнес-делегация посетила стройплощадку Intergal City в Киеве
7/3/2025
Новости
Интергал-Буд открыл обновлённый офис в центре Львова и запустил продажи ЖК «Зоряні»
7/1/2025
Ход строительства
Динамика строительства «Интергал-Буд» в июне 2025
6/18/2025
Новости
Каждая десятая квартира — от Интергал-Буд: мы на вершине рейтинга ЛУН
6/12/2025
