Уважаемые покупатели! С удовольствием ежемесячно фиксируем динамику строительства и делимся информацией с вами. Вашему вниманию динамика за июнь.

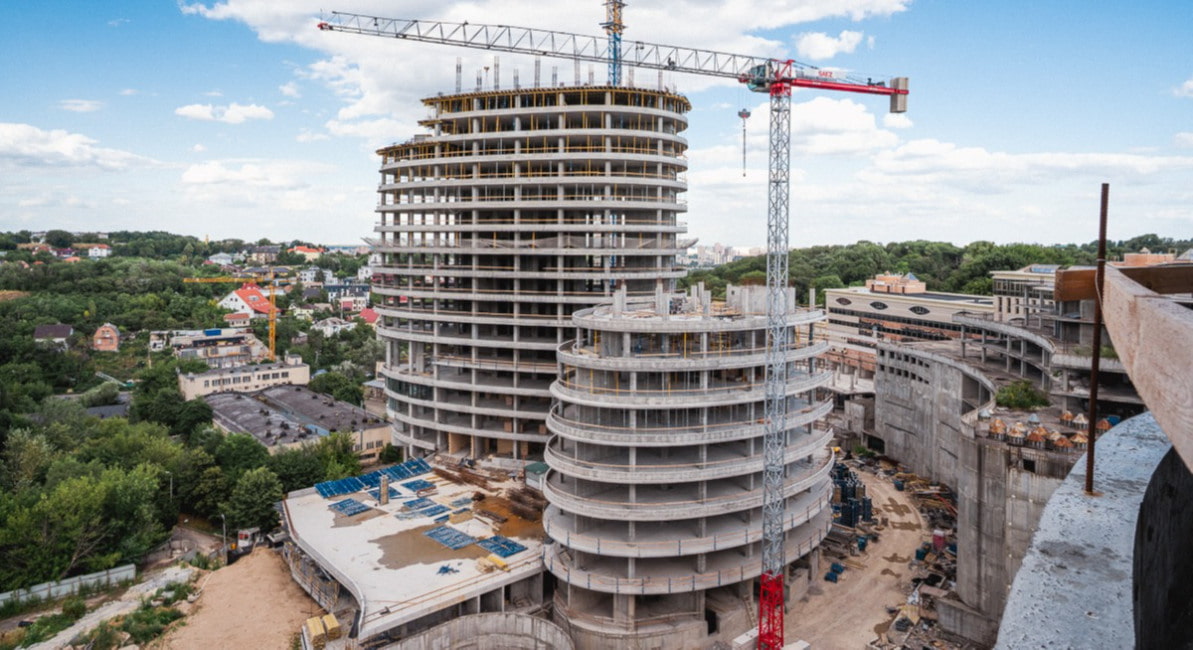

SKY AVENUE
1 секция
Осуществлен монтаж опалубки парапета на крыше, состоялась кладка стен на 16 этаже.
2 секция
12 этажей монолита, кладка стен на 11 этаже.
3 секция
Построено 5 этажей. На 2 этаже - кладка стен.
4, 5 секция
Осуществлен монтаж опалубки 8 этажа.
"Нивки-Парк"
Дом № 5
Ведутся отделочные работы в квартирах с ремонтом.
Дом №6
Ведутся отделочные работы в квартирах с ремонтом.
Дом №8
Устройство каркаса входных групп.
Устройство фасада 75%.
Секция В:
ДШК по 13-й этаж.
Штукатурка по 11-й этаж.
Стяжка по 6-й этаж.
Секция D:
ДШК по 17-й этаж.
Штукатурка по 15-й этаж.
Стяжка по 2-й этаж.
Секция Б **
ДШК по 17-й этаж.
Штукатурка по 12-й этаж.
Дом №7
Устройство каркаса входных групп.
Устройство фасада 30%
Секция Е2:
ДШК по 17-й этаж.
Штукатурка по 13-й этаж.
Секция Е1:
ДШК по 13-й этаж.
Штукатурка по 10-й этаж.
Секция В:
Окна по 17-й этаж.
ДШК по 4-й этаж.
Штукатурка по 3-й этаж.
Дом №12
Секция D: Устройство монолитного каркаса на 14-м этаже.
Устройство кладки на 10,11-м этажах.
Секция I: Устройство монолитного каркаса на 14-м этаже.
Устройство кладки на 7, 9-м этажах.
Секция Е: Устройство монолитного каркаса на 12-м этаже.
Устройство кладки на 7, 8-м этажах.
Секция Б: Устройство монолитного каркаса на 12-м этаже.
Устройство кладки на 4, 6, 7-м этажах.
Паркинг дома №12
Сенкция Г: Устройство парапетов на перекрытии.
Сенкция Д: Устройство плиты перекрытия.
Сенкция А: Устройство котлована
Дом №11
Устройство монолитного каркаса подвала И, Ж секций.
Устройство котлована паркинга
Дом №10
Устройство котлована
Детский сад
Кладка стен 3-го этажа.
"Теремки"
3 очередь, 4 секция
Выполнен монолитные работы (100%)
Выполнено перекрытие крыши дома (100%)
Выполнена кладка (100%)
Выполнена установка окон (100%)
Выполнено утепление дома (100%)
Выполнены фасадные работы (100%)
Выполнено оштукатуривание стен в МЗК (100%)
Выполнено оштукатуривание стен в квартирах (100%)
Заливка стяжки пола (100%)
Выполнен монтаж лифтов (100%)
Выполнена установка радиаторов внутри квартир (100%)
Выполнена установка входных дверей в квартирах (100%)
Выполнена раскладка плитки пола в МЗК (100%)
Выполнена разводка электричества в квартирах с ремонтом (100%)
Выполнена установка корзин под кондиционеры (100%)
Выполняется благоустройство территории (90%)
Выполнен окраски потолков в квартирах с ремонтом (100%)
Выполнена раскладка плитки в квартирах с ремонтом (100%)
Выполнена установка сантехнических приборов в квартирах с ремонтом (100%)
Выполнена поклейка обоев в квартирах с ремонтом (100%)
Выполнена раскладка ламината в квартирах с ремонтом (100%)
Выполнена установка межкомнатных дверей в квартирах с ремонтом (100%)
Выполняется уборка квартир с ремонтом и МЗК (60%).
3 очередь, 5 секция
Выполнен монолитные работы (100%).
Выполнено перекрытие крыши дома (100%).
Выполнена кладка (100%).
Выполнена установка окон (100%).
Выполнено утепление дома (100%)
Выполнен фасадные работы (100%).
Выполнен оштукатуривания стен в МЗК (100%).
Выполнено оштукатуривание стен в квартирах (100%).
Заливка стяжки пола (100%).
Выполнен монтаж лифтов (100%).
Выполнена установка радиаторов внутри квартир (100%).
Установлены входные двери в квартирах (100%).
Выполнена раскладка плитки пола в МЗК (100%),
Выполнена разводка электричества в квартирах с ремонтом (100%).
Выполнена установка корзин под кондиционеры (100%)
Выполняется благоустройство территории (90%).
Выполнен окраски потолков в квартирах с ремонтом (100%).
Выполнена раскладка плитки в квартирах с ремонтом (100%).
Выполнена установка сантехнических приборов в квартирах с ремонтом (100%).
Выполнена поклейка обоев в квартирах с ремонтом (100%).
Выполнена раскладка ламината в квартирах с ремонтом (100%).
Выполнена установка межкомнатных дверей в квартирах с ремонтом (100%).
Выполняется уборка квартир с ремонтом и МЗК (60%).
3 очередь, 6 секция
Выполнены монолитные работы (100%).
Выполнено перекрытие крыши дома (100%).
Выполнена кладка (100%).
Выполнена установка окон (100%).
Выполнено утепление дома (100%)
Выполнены фасадные работы (100%).
Выполнено оштукатуривание стен в МЗК (100%).
Выполнено оштукатуривание стен в квартирах (100%).
Заливка стяжки пола (100%).
Выполнен монтаж лифтов (100%).
Выполнена установка радиаторов внутри квартир (100%).
Выполнена установка входных дверей в квартирах (100%).
Выполнена раскладка плитки пола в МЗК (100%),
Выполнена разводка электричества в квартирах с ремонтом (100%).
Выполнена установка корзин под кондиционеры (100%)
Выполняется благоустройство территории (90%).
Выполнен окраски потолков в квартирах с ремонтом (100%).
Выполнена укладка плитки
"Академ-Квартал"
Дом 1
Монтаж окон - 98%
Водоснабжение и канализация - 97%
Отопление - 91%
Электроснабжение - 94%
Противопожарные системы - 65%
Штукатурка стен - 98%
Устройство стяжки - 98%
Отделка МЗК- 40%
Устройство фасадов - 90%
Монтаж лифтов - 40%
Двери - 80%
Устройство кровли - 98%
Входная группа - 97%
Дом 2
Монтаж окон - 99%
Водоснабжение и канализация - 93%
Отопление - 87%
Электроснабжение - 83%
Противопожарные системы - 50%
Штукатурка стен - 85%
Устройство стяжки - 75%
Начата установка металлических дверей в квартирах и МЗК - 40%
Чистовая отделка лестничных клеток - 40%
Монтаж лифтов - 40%
Устройство фасадов - 95%
Устройство кровли - 100%
Входная группа - 87%
Дом 3
Свайное поле - 85%
CITY HUB
Установлена плита перекрытия подвала секции 2
Устанавливаются вертикальные конструкции подвала секции 1
Завершаются работы по гидроизоляции подвальных помещений
Начато устройство палевого поля под паркинг
"Причал 8"
Секция 1
Устройство фасадов - 28%
Устройство кровли - 88%.
Монтаж металлопластиковых конструкций, входных дверей в квартиры и дверей МЗК - 98%.Секция 2
Устройство кровли - 80%.
Устройство стен и перегородок - 99%.
МонтСекция 5
аж металлопластиковых конструкций, входных дверей в квартиры и дверей МЗК - 95%.
Секция 3
Устройство монолита 22 этажа
Устройство стен и перегородок 19 этажа.
Секция 4
Горизонтальный элемент 21 этажа
Устройство стен и перегородок 19 этажа.
Секция 5
Устройство монолита 3 этажа.
Секция 6
Устройство фундаментной плиты - 50%
"Сырецкие сады"
Дом 1
Благоустройство готов на 95%.
Дом 2
Установлены противопожарные системы - 95%
Благоустройство готов на 85%
Дом 3
Монтаж окон - 100%
Водоснабжение и канализация - 80%
Отопление - 80%
Электроснабжение - 90%
Противопожарные системы - 70%
Штукатурка стен - 95%
Устройство стяжки - 100%
Утепление фасадов - 85%
Монтаж лифтов - 85%
Двери - 95%
Устройство кровли - 99%
Вестибюль - 75%
Благоустройство территории - 25%
Дом 4
Монтаж окон - 98%
Водоснабжение и канализация - 98%
Отопление - 98%
Электроснабжение - 98%
Противопожарные системы - 80%
Штукатурка стен - 95%
Устройство стяжки - 100%
Утепление фасадов - 100%
Устройство фасадов - 95%
Монтаж лифтов - 95%
Двери - 100%
Устройство кровли - 99%
Вестибюль - 95%
Благоустройство территории - 70%
Дом 5
Монтаж окон - 90%
Водоснабжение и канализация - 30%
Отопление - 30%
Электроснабжение - 30%
Противопожарные системы - 30%
Штукатурка стен - 40%
Устройство стяжки - 19%
Утепление фасадов - 85%
Устройство фасадов - 70%
Устройство кровли - 80%
Дом 6
Испытательные кусты свай
Дом 7
Установлена фундаментная плита
Каркас подвала - 40%
Дом 8
Монолитный каркас - 19 этаж
Кирпичная кладка - 4,6,7,8 этажи в работе
Озерный гай Гатное
Дом № 9
Кладка наружных и внутренних стен - 100%
Монтаж оконных блоков - 100%
Фасадные работы - 99%
Отделочные работы:
Штукатурка стен - 97%
Стяжка пола - 75%
Водоснабжение и канализация - 95%
Отопление - 93%
Электроснабжение - 95%
Монтаж лифтов - 99%
МЗК - 5%
Дом № 7
Монолитные работы - 100%
Кладка наружных и внутренних стен - 99%
Гидроизоляция цоколя - 100%
Внешние сети - 28%
Устройство кровли - 85%
Дымоудаления - 95%
Устройство входных групп - 50%
Лифты - 80%
Дом № 8
Монолитные работы - 100%
Кладка наружных и внутренних стен - 100%
Монтаж оконных блоков: - 100%
Устройство кровли - 95%
Гидроизоляция цоколя - 100%
Внешние сети - 35%
Внутренние сети - 70%
Фасадные работы: - 88%
Лифты - 95%
Устройство входных групп - 80%
Дом № 43
Монолитные работы: - 99%
Кладка наружных и внутренних стен: - 97%
Гидроизоляция цоколя - 100%
Устройство кровли - 80%
Монтаж оконных блоков - 96%
Монтаж лифтов - 90%
Внешние сети - 75%
Фасадные работы: - 7%
Дом № 42
Монолитные работы: - 99%
Кладка наружных и внутренних стен: - 97%
Гидроизоляция цоколя - 100%
Устройство кровли - 80%
Монтаж оконных блоков - 97%
Монтаж лифтов - 100%
Фасадные работы: - 15%
Внешние сети - 75%
Другие публикации
Новости
Дома №9 и №10 ЖК «Сырецкие Сады» аккредитованы по программе «єОселя»
7/9/2025
Новости
Японская бизнес-делегация посетила стройплощадку Intergal City в Киеве
7/3/2025
Новости
Интергал-Буд открыл обновлённый офис в центре Львова и запустил продажи ЖК «Зоряні»
7/1/2025
Ход строительства
Динамика строительства «Интергал-Буд» в июне 2025
6/18/2025
