Уважаемые покупатели, поздравляем с первым месяцем лета и предлагаем вашему вниманию динамику строительства наших жилых комплексов по состоянию на 1 июня 2021 г.:

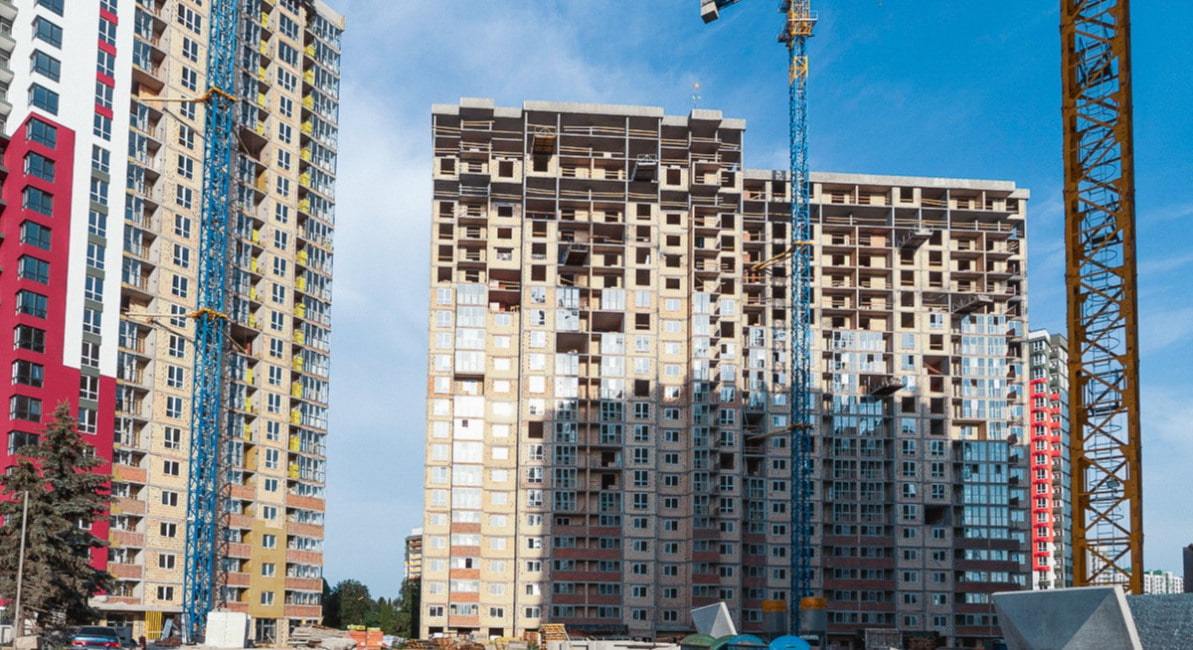

ЖК Sky Avenue, адрес: ул. Народного Ополчения, 3
В комплексе построят 6 жилых домов по 16 этажей каждый. Сейчас продолжается строительство первого дома, который состоит из пяти секций. Стартовали продажи квартир в доме №2.
Секции №1, 2
Продолжается монтаж и пусконаладка лифтов. Работы по устройству фасадов и оконных конструкций приближаются к финишной прямой и составляют 95%. Отделка (без ремонта квартир) выполнена более чем на 90%. Установка дверей и вертикальной гидроизоляции подвальной части продолжается. Продолжаются и работы по устройству каркаса входных групп (70%) и прокладки инженерных сетей (более 40%).
Секции №3, 4, 5
Продолжается устройство вертикальной гидроизоляции подвальной части и устройство стен и перегородок из кирпича. Монтаж оконных конструкций выполнен более чем на 55%, а прокладка инженерных систем на 40%. Продолжаются работы по отделке (без ремонта квартир) и монтаж, пусконаладка лифтов, процент выполнения — 25. Кровля устроена на 20%.
Паркинг
Работы на паркинге продолжаются — строители устраивают котлован (выполнено на 85%), устанавливают фундаментную плиту (выполнено на 85%) и монолитный каркас (выполнено почти на 85%).
ЖК «Теремки», адрес: ул. Академика Заболотного, 15
Жилой комплекс «Теремки», расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5-ти домов. Сейчас проводят работы в 7, 8, 9, 10 секциях дома №3 и в 11, 12, 13 и 14 секциях дома №4, а также обустраивают подземный паркинг.
4 очередь Секция №7
Выполняется монтаж оконных конструкций со 2-го по 23-й этаж. Выполняется штукатурка стен в квартирах со 2-го по 22-й этаж и стяжка пола со 2-го по 17-й этаж. Выполняют работы по монтажу лифтов — 60%. Отделка МОП выполнено на 25%.
4 очередь Секция №8
Выполняется монтаж оконных конструкций со 2-го по 24-й этаж. Выполняется штукатурка стен в квартирах со 2-го по 25-й этаж и стяжка пола со 2-го по 24-й этаж. Выполняют работы по монтажу лифтов — 60%. Отделка МОП выполнено на 25%.
4 очередь Секция №9
Выполняется штукатурка стен в квартирах со 2-го по 25-й этаж и стяжка пола со 2-го по 23-й этаж. Выполняют работы по монтажу лифтов (60%) и по устройству мест общего пользования (25%). На финишной прямой работы по покраске и утеплению фасадов.
4 очередь Секция №10
Выполняется штукатурка стен в квартирах со 2-го по 25-й этаж и заливка стяжки пола с 2-го по 23-й этаж. Выполняются работы по утеплению фасадов (85%) и их окраске (85%). Работы по монтажу лифтов выполнены на 60%, а по отделке МОП на 35%.
5 очередь: Секция 11
Завершили работы по устройству свайного поля. Выполняется устройство цоколя — 90%.
5 очередь: Секция 12
Завершили работы по устройству свайного поля. Выполняется устройство цоколя — 50%.
5 очередь: Секция 13
Продолжаются испытания свайного поля — 80%.
5 очередь: Секция 14
Продолжаются испытания свайного поля — 20%.
Подземный паркинг
Завершены работы по монтажу вентиляционных систем. Выполняется заливка стяжки пола паркинга. Работы по гидроизоляции паркинга выполнены на 50%.
ЖК «Лукьяновский Каскад», адрес: ул. Половецкая, 4
Жилой комплекс «Лукьяновский каскад» — концептуальный многосекционный дом бизнес-класса с продуманной инфраструктурой на прилегающей территории. В состав комплекса войдет один дом на 259 квартир, состоящий из 3 секций с переменной этажностью: 14, 16 и 21 этаж.
На сегодня выполнена расчистка строительной площадки и устроены испытательные сваи. Продолжается замена существующих и прокладка новых инженерных сетей. Выполняются подготовительные работы к разработке котлована.
ЖК «Озерный Гай Гатное», адрес: с. Гатное, ул. Свободы, 1
В комплексе загородного формата построят 47 домов. Сейчас готовы 7 домов, в процессе строительства еще 4. Особенностью комплекса является малоэтажность застройки — 4, 6, 7, 8, 9 и 10 этажей.
Дом №7
Прокладка внутренних сетей выполнена на 50%, а внешних более чем на 95%. Устройство кровли выполнено на 95%, а монтаж лифтов более чем на 90%. Фасадные работы достигли 90%. Начато обустройство придомовой территории (25%) и оштукатуривание стен (15%).
Дом №8
Оформление мест общего пользования подходит к концу. Обустройство придомовой территории выполнено на 90%.
Дом №43
Продолжаются работы по обустройству кровли (90%), монтажу лифтов (почти 100%). Оформление мест общего пользования продолжается — выполнено на 80%. Продолжаются работы в квартирах с ремонтом — выполнены на 45%.
Дом №42
Стяжка пола и фасадные работы выполнены более чем на 95%. Завершается штукатурка стен. Оформление мест общего пользования продолжается — выполнено более чем на 90%.
Школа
Кладка наружных и внутренних стен на финальной стадии. Устройство кровли составляет 50%. Работы по монтажу оконных блоков почти выполнены, а прокладка наружных сетей выполнена на 10%. Стартовали фасадные работы — 5%. Штукатурка стен — 30%.
ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а
Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта возведут четыре жилых дома, расположенных на стилобате. Секции №1 та №4 будут иметь 24 этажа, секция №2 — 17 этажей, секция №3 — 25.
Секция №1
Возведение монолитного каркаса выполнено на 35%. Продолжается установка вертикальных элементов 9-го этажа.
Секция №2
Продолжаются работы над монолитным каркасом здания — выполнены более чем на 10%. Продолжается установка вертикальных элементов 3-го этажа.
Секции №3
Завершены работы по устройству фундаментной плиты и сейчас происходит установление монолитного каркаса. Активно ведутся работы по перекладке цокольного этажа секции.
Секция №4
Активно ведутся работы по устройству монолитного каркаса. На данный момент происходит установка вертикальных элементов 1-го этажа. Начаты работы по обустройству стилобатной части комплекса.
ЖК «Нивки-Парк», адрес: просп. Победы, 67
На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро, построят 12 домов этажностью от 12 до 16 этажей. Пять первых очередей уже построено, в работе находятся еще столько же.
Дома №7 и №8
Выполняются работы по чистовой отделки квартир с ремонтом.
Дом №12
Секция Г
Установлены оконные конструкции на уровне 17-го этажа. Выполняются работы по устройству кровли и фасада. Выполняется штукатурка на 17-м этаже. Продолжаются работы по чистовой отделки потолков со 2-го по 16-й этаж.
Секция И
Выполняются работы по устройству кровли и фасада. Выполняются работы по устройству кровли и чистовой отделке потолков на 3, 5, 7, 8, 12, 14, 15 этажах.
Секция Е
Выполняются работы по устройству кровли и фасада. Выполняются работы по чистовой отделке потолков на 3, 4, 5, 7, 9, 10, 13 этажах.
Секция Б
Выполняются работы по устройству кровли и фасада.
Дом №11
Секция Ж
Кладка стен со 2-го по 17-й этаж выполнена. В процессе установки оконные конструкции с 13-го по 17-й этаж. Выполняются работы по прокладке внутренней инженерии и устройству кровли. Штукатурка на 5, 7 и 10 этажах в работе.
Секция И
В работе кладка стен на 8, 11 и 13-м этажах.
Дом №10
Секция Б: устройство монолитного каркаса 11-го этажа. В работе кладка стен со 2-го по 5-й этаж.
Секция Г *: устройство монолитного каркаса 9-го этажа. В работе кладка стен со 2-го по 5-й этаж.
Секция D: устройство монолитного каркаса 11-го этажа. В работе кладка стен со 2-го по 5-й этаж.
Секция Е: устройство монолитного каркаса 9-го этажа. В работе кладка стен со 2-го по 5-й этаж.
Детский садик
Штукатурка стен выполнена. Стяжка на этажах здания выполнена, подвальная часть в работе. Чистовая обработка ведется на 3-м этаже. Продолжается прокладка инженерных сетей с 1-го по 4-й этаж. Продолжаются работы по устройству фасада - выполнены на 70%. Выполняются работы по обустройству благоустройства.
ЖК «Академ-Квартал», адрес: переулок Приладный, 10
Продолжается строительство I-ой очереди комплекса, которая состоит из трех зданий на 24 этажа каждый. Дома №1 и №2 завершены, идет заселение жильцов в квартиры.
Дом №3
Устройство монолитного каркаса осуществляется на уровне 15-го этажа. Устройство стен и перегородок происходит на уровне 8-го этажа. Продолжаются работы по устройству вентиляционных каналов и сборных лестниц. Работы по устройству гидроизоляции и утепления подвальной части здания подходят к финишной прямой. Продолжается монтаж оконных и дверных металлопластиковых конструкций.
ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г
«Сырецкие Сады» — жилой квартал со своими фруктовыми садами, развитой инфраструктурой и закрытой территорией. Вашему вниманию динамика работ в домах №5, 6, 7 и 8, которые находятся в процессе строительства.
Дом №5
Работы закончились, готовится под сдачу в эксплуатацию.
Дом №6
Продолжаются работы по устройству монолитного каркаса на уровне 16-го этажа. Проводятся работы по устройству стен и перегородок из кирпича на 9-м этаже. Продолжаются работы по устройству каркаса входных групп.
Дом №7
Устроен монолитный каркас на уровне 24-го этажа. Продолжается устройства стен и перегородок из кирпича на уровне 21-го этажа. Заканчиваются работы по устройству каркаса входных групп. Продолжаются работы по монтажу оконных конструкций на уровне 9-го этажа. Стартовали работы по прокладке систем водоснабжения, канализации, отопления и штукатурка.
Дом №8
Продолжается монтаж окон — процент выполнения более чем 90. Продолжается устройство водоснабжения и канализации — выполнено на 85%. Штукатурка стен выполнена на 95%, устройство стяжки на 50%, прокладки систем электроснабжения на 90%. Устройство кровли выполнено на 90%. Продолжаются работы по прокладке систем отопления — выполнено на 60%. Продолжаются работы по установке дверей — выполнено на 40%.
Дом №9
Завершили устройство котлована.
ЖК «Голосеевский», адрес: ул. Васильковская, 37
Новый проект бизнес-класса компании «Интергал-Буд». На территории 1,1398 га построят 2 дома высотностью в 25 этажей. Расположен объект в одном из самых зеленых районов Киева — Голосеевском.
Дом №1
Секция 1
Выполнено бетонирование цокольного этажа и бетонирование плиты перекрытия над цокольным этажом.
Секция 2
Выполнено бетонирование 1-го этажа.
Секция 3
Выполнено бетонирование плиты над 1-м этажом, выполняется армирование 2-го этажа.
ЖК CITY HUB, адрес: ул. Кудряшова, 8-10
Проект состоит из двух домов, высотой в 20 и 21 этаж. Особенностью архитектурного решения является стилобат, который объединяет 2 здания. Он скрывает под собой большой паркинг на 300 машиномест.
Дом №1
Секция №1
Завершается установка вертикальных конструкций 17-го этажа. Стартовала кладка стен 14-го этажа. Устройство вентиляционных каналов и лестничных маршей выполнено на 65%. Продолжаются электромонтажные работы.
Секция №2
Установлены вертикальные конструкции 18-го этажа. Выполняется кладки стен 14-го этажа. Устройство вентиляционных каналов и лестничных маршей выполнено на более чем 65%. Продолжаются электромонтажные работы.
Дом №2
Продолжаются подготовительные работы под строительство.
Паркинг
Продолжаются работы по устройству свайного поля.
Напоминаем, что «Интергал-Буд» на собственные деньги проводит реконструкцию дождевого коллектора на ул. Кудряшова.
ЖК «Причал 8», адрес: ул. Канальная, 8
На территории жилого комплекса строят 2 дома. Особенностью комплекса «Причал 8» является расположение возле водоема и наличие обустроенной набережной и собственного пляжа.
Дом №1
Секция №1
Монтаж лифтов и пусконаладочные работы выполнены на 90%. Строители продолжают работать над местами общего пользования и специальными помещениями — выполнено почти на 95%. Прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем выполнена на 85%.
Секция №2
Работы по монтажу и пусконаладке лифтов выполнены на 90%. Работы по отделке мест общего пользования и специальных помещений на завершающем этапе. Прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем выполнена более чем на 85%.
Секция №3
Строители продолжают устраивать кровлю (90%) и фасады (90%). Продолжается прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Работы по отделке мест общего пользования и спецпомещений выполнены более чем на 75%. Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования выполнен на 75%. Стартовали работы по монтажу и пусконаладке лифтов.
Секция №4
Продолжаются работы по устройству кровли (90%) и фасадов (75%). Отделка мест общего пользования и спецпомещений выполнена более чем на 70%. Системы внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарной безопасности устроены на 80%. Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования выполнен более чем 65%.
Секция №5
Устройство монолита 23-го этажа и проведения кладки стен на уровне 18-го этажа. Стартовал монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования.
Секция №6
Устройство монолита 20-го этажа и кладка стен на уровне 14-го этажа.
Секция №7
Устройство монолита на уровне 14-го этажа и кладка стен на уровне 10-го этажа.
Паркинг
Устройство монолитного каркаса (1 часть) выполнено на 95%. Устройство монолитного каркаса (2 часть) — более чем на 85%. Продолжаются работы по устройству систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарной безопасности.
Дом №2
Секция №8
Продолжается устройство монолитного каркаса ниже нуля. Устройство гидроизоляции, утепления подвальной части здания выполнено на 20%.
Секция №9
Устройство монолитного каркаса ниже нуля — 80%.
Секция №10
Устройство котлована выполнено на 80%. Устройство фундаментной плиты составляет 60%.
ЖК INTERGAL CITY, адрес: ул. Старонаводницкая, 16Б
INTERGAL CITY — уникальный по своей архитектуре город будущего, который не имеет аналогов в Украине. Многофункциональный жилой комплекс будет состоять из 5-ти башен этажностью до 25 этажей.
На башне «А» завершены монтажные работы вертикальных элементов верхних технических этажей. Выполняются работы по кирпичной кладке стен 3-5 этажей. Начаты работы по монтажу оконных алюминиевых конструкций 6-9 этажей.
На башне «Б» завершены монтажные работы вертикальных элементов. Продолжаются работы по кирпичной кладке внутренних стен.
На башне «В» завершены работы по кирпичной кладке внутренних стен. Продолжаются работы по устройству внутренних инженерных сетей, а также работы по устройству кровли.
На башне «Г» продолжаются работы по монтажу оконных алюминиевых конструкций̆ 3-22 этажей и монтажа навесных вентилируемых фасадов 3-16 этажей. Выполняются работы по кладке кирпича на 1-20 этажах. Продолжаются работы по освещению фасада. Начаты работы по установке кронштейнов.
На башне «Д» выполняются монтажные работы вертикальных элементов 7-го этажа.
Продолжаются работы по строительству стилобата.
Жилые комплексы компании «Интергал-Буд» растут каждый день. Мы работаем для того, чтобы мечты наших покупателей о собственном жилье осуществлялись быстрее. «Интергал-Буд» — надежная строительная компания, которая работает для людей!
Другие публикации
Новости
Японская бизнес-делегация посетила стройплощадку Intergal City в Киеве
7/3/2025
Новости
Интергал-Буд открыл обновлённый офис в центре Львова и запустил продажи ЖК «Зоряні»
7/1/2025
Ход строительства
Динамика строительства «Интергал-Буд» в июне 2025
6/18/2025
Новости
Каждая десятая квартира — от Интергал-Буд: мы на вершине рейтинга ЛУН
6/12/2025
