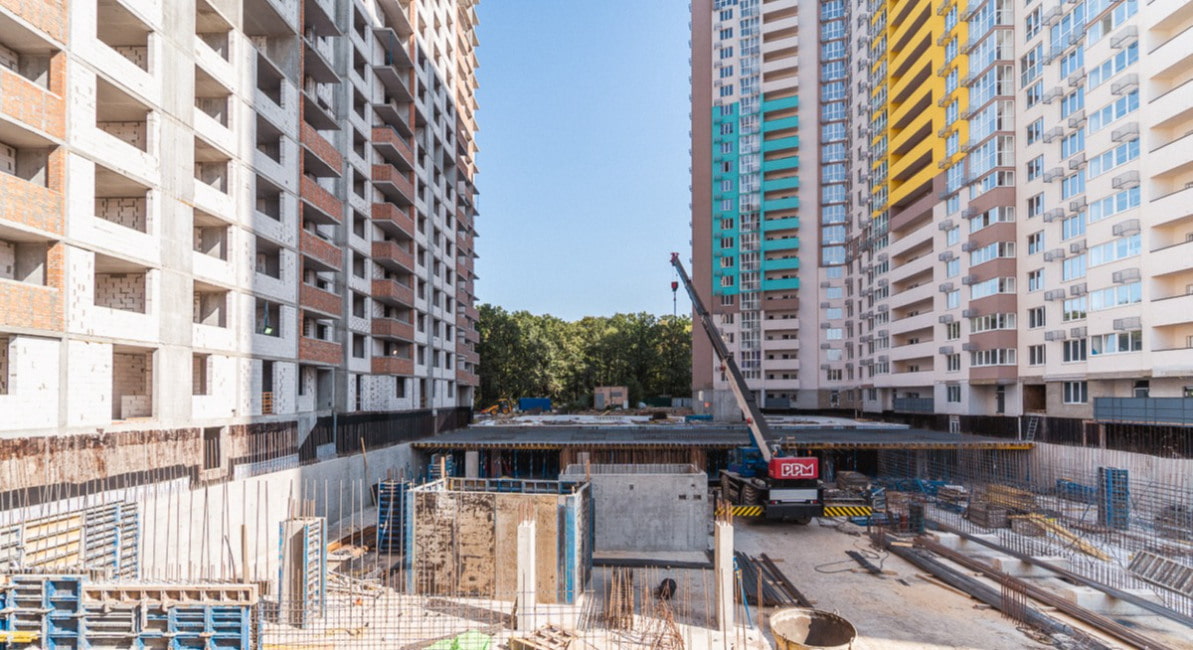

Уважаемые покупатели, компания «Интергал-Буд» ни на минуту не прекращает активное строительство своих жилых комплексов. Предлагаем вам ознакомиться с информацией о динамике строительства комплексов по состоянию на 1 сентября 2020:
ЖК Sky Avenue, по адресу: ул. Народного Ополчения, 3
Секции №1, 2
Устройство монолитного каркаса подходит к завершению и составляет 97%. Устройство стен и перегородок из кирпича выполнено почти на 90%, монтаж оконных конструкций почти на 40%, устройство фасадов на 45%, отделка квартир (без ремонта) почти на 30%, монтаж и пусконаладка лифтов на 30%.
Секции №3, 4, 5
Устройство монолитного каркаса выполнено на 50%, а устройство стен и перегородок из кирпича на 30%.
Паркинг
Сейчас идет устройство котлована. Готовность работ — более 30%.
ЖК «Теремки», по адресу: ул. Академика Заболотного, 15
3 очередь: Секции №4, 5, 6
С радостью сообщаем о 100%-ной готовности дома. Сейчас занимаемся работой по благоустройству территории — 90%. Также мы уже закончили уборку квартир с ремонтом и мест общего пользования.
4 очередь: Секция №7
Выполняется перекрытие вертикальных элементов 19-го этажа — 75%. Выполняются работы кладок наружных стен со 2 по 7 этаж — 30%.
4 очередь: Секция №8
Выполнено перекрытие вертикальных элементов 22-го этажа — почти 90%. Выполняются работы кладок наружных стен с 1 по 15 этаж — 60%.
4 очередь: Секция №9
Выполняется перекрытие вертикальных элементов 23-го этажа — более 90%. Выполняются работы кладок наружных стен с 1 по 15 этаж — 60%.
4 очередь: Секция №10
Выполнено перекрытие вертикальных элементов 24-го этажа — 95%. Выполнены работы кладок наружных стен с 1 по 15 этаж — 60%.
Подземный паркинг
Сейчас выполняется бетонирование вертикальных элементов — 50% и бетонирование плиты перекрытия паркинга — 50%.
ЖК «Озерный гай Гатное», по адресу: с. Гатное, ул. Свободы, 1
Дом №9
Фасадные работы и штукатурка стен находятся на финальном этапе — 99%. Кроме того, стяжка пола осуществлена на 99%, водоснабжение, канализация и отопление на 97%, электроснабжение на 97%, монтаж лифтов на 99%. Места общего пользования — 50%. Квартиры с ремонтом — 30%. Придомовая территория — 20%.
Дом №7
Кладка наружных и внутренних стен на стадии завершения — 99%. Внешние сети — 55%. Устройство кровли — 95%. Дымоудаление — 95%. Устройство входных групп — 90%. Лифты — 90%. Монтаж оконных блоков — 15%. Фасадные работы — 5%.
Дом №8
Устройство кровли — 95%. Внешние сети — 55%. Внутренние сети — 83%. Фасадные работы — более 90%. Лифты — 95%. Устройство входных групп завершена на 100%. Начата штукатурка стен, которая сейчас составляет 5%.
Дом №43
Монолитные работы завершены на 100%, а кладка наружных и внутренних стен находится на финальном этапе и составляет 99%. Гидроизоляция цоколя также завершена на 100%. Устройство кровли — 85%. Монтаж оконных блоков — 97%. Монтаж лифтов и внешних сетей — 90%. Фасадные работы — 65%. Начата прокладка внутренних сетей — 5%.
Дом №42
Монолитные работы находятся на этапе завершения и составляют 99%. Кладка наружных и внутренних стен — 98%. Гидроизоляцию цоколя завершено на 100%. Устройство кровли — 85%. Монтаж оконных блоков почти закончен — 98%. Монтаж лифтов завершен на 100%. Фасадные работы — 70%. Внешние сети — 90%. Начата прокладка внутренних сетей — 5%.
ЖК «Нивки-Парк», по адресу: просп. Победы, 67
Дом №5
Продолжаются работы по обустройству квартир с ремонтом.
Дом №6
Продолжаются работы по обустройству квартир с ремонтом.
Дом №8
Устройство каркаса входных групп продолжается. Обустройство фасада выполнено почти на 90%.
Секция В
ДШК до 16-го этажа. Штукатурка до 14-го этажа. Стяжка до 12-го этажа.
Секция Г
ДШК до 17-го этажа. Штукатурные работы продолжаются, кроме того, выполнена стяжка до 9-го этажа.
Секция Б
ДШК до 17-го этажа. Штукатурные работы продолжаются, стяжка выполнена до 7-го этажа.
Дом №7
Продолжается обустройство каркаса входных групп. Устройство фасада входных групп — 50%.
Секция Е2
ДШК до 17-го этажа и штукатурка до 16-го этажа.
Секция Е1
ДШК до 13-го этажа. Штукатурка до 12-го этажа.
Секция В
Окна до 17-го этажа. ДШК до 4-го этажа. Штукатурка до 3-го этажа.
Дом №12
Секция Г
Устройство монолитного каркаса на 17-м этаже. Осуществляется обустройство кладки на 15 и 16 этажах. Установка окон со 2 по 11 этажи.
Секция И
Устройство монолитного каркаса на 17-м этаже. Устройство кладки на 11, 12 и 13 этажах.
Секция Е
Устройство монолитного каркаса на 17-м этаже. Устройство кладки на 11 и 12 этажах.
Секция Б
Устройство монолитного каркаса на 12-м этаже. Устройство кладки на 9, 10 и 11 этажах.
Паркинг дома №12
Секция Г: Устройство парапетов на перекрытии.
Секция Д: Устройство вертикальной гидроизоляции.
Секция А: Устройство плиты перекрытия.
Дом №11
Устройство монолитного каркаса на 1-м этаже.
Дом №10
Устройство котлована.
Детский садик
Кладка стен 3-го этажа.
ЖК «Академ-Квартал», по адресу: пер. Приборный, 10
Представляем вашему вниманию динамику работ домов №1 и №2, которые вскоре будут построены полностью:
Дом №1
Монтаж окон почти закончен и составляет 98%. Водоснабжение и канализация также находятся на этапе завершения — 97%. Отопление и электроснабжение — более 90%. Противопожарные системы — 85%. Штукатурка стен и устройство стяжки закончены. Отделка мест общего пользования — более 80%. Устройство фасадов — 90%. Монтаж лифтов — 75%. Установка дверей на финальном этапе — 98%. Устройство кровли завершено. Работы по входной группе подходят к концу — 97%.
Дом №2
Монтаж окон находится на финальном этапе и составляет 99%. Водоснабжение и канализация, отопление — более 90%. Электроснабжение почти 90%. Противопожарные системы — 60%. Штукатурка стен и устройство стяжки завершены. Установка металлических дверей в квартирах и местах общего пользования завершена. Чистовая отделка лестничных клеток — 85%. Монтаж лифтов — 75%. Устройство фасадов — 95%. Устройство кровли завершено. Входная группа — 95%. Благоустройство первого и второго дома — 25%.
Дом №3
Свайное поле — 100%.
ЖК «Сырецкие сады», по адресу: ул. Ивана Выговского (Маршала Гречко), 18Г
Работы в первых четырех домах комплекса практически завершены! Подробнее в цифрах:
Дом №1
Монтаж окон, водоснабжение и канализация, отопление, электроснабжение, противопожарные системы, штукатурка стен, устройство стяжки, утепление и устройство фасадов, монтаж лифтов, двери, устройство кровли, входная группа — работы завершены на 100%. Благоустройство на финальном этапе — 98%.
Дом №2
Устройство котлована, устройство свайного поля, устройство фундаментной плиты, устройство монолитного каркаса, устройство стен и перегородок из кирпича, устройство каркаса входных групп, монтаж и пусконаладка лифтов, монтаж окон, водоснабжение и канализация, отопление, электроснабжение, противопожарные системы, штукатурка стен, устройство стяжки, утепление фасадов, устройство фасадов, двери, устройство кровли — работы завершены на 100%. Благоустройство на финальном этапе — 98%.
Дом №3
Устройство котлована, устройство свайного поля, устройство фундаментной плиты, устройство монолитного каркаса, устройство стен и перегородок из кирпича, устройство каркаса входных групп, монтаж и пусконаладка лифтов, монтаж окон, водоснабжение и канализация, отопление, электроснабжение — работы завершены на 100%. Противопожарные системы — 98%. Штукатурка стен, устройство стяжки, утеплении фасадов, устройство фасадов, двери, устройство кровли — работы завершены. Благоустройство на финальном этапе — 95%.
Дом №4
Устройство котлована, устройство свайного поля, устройство фундаментной плиты, устройство монолитного каркаса, устройство стен и перегородок из кирпича, устройство каркаса входных групп, монтаж и пусконаладка лифтов, монтаж окон, водоснабжение и канализация, отопление, электроснабжение, противопожарные системы, штукатурка стен, устройство стяжки, утепление фасадов, устройство фасадов, двери, устройство кровли — работы завершены на 100%. Благоустройство на финальном этапе — 98%.
Дом №5
Устройство котлована, устройство свайного поля, устройство фундаментной плиты, устройство монолитного каркаса — работы завершены. Устройство стен и перегородок из кирпича на финальном этапе и составляет 98%. Устройство каркаса входных групп завершено. Монтаж и пусконаладка лифтов — 50%. Монтаж окон — 90%. Водоснабжение и канализация — 75%. Отопление — 75%. Электроснабжение — 75%. Противопожарные системы — 75%. Штукатурка стен — 70%. Устройство стяжки — 70%. Утепление фасадов — 95%. Устройство фасадов — 95%. Двери — 5%. Устройство кровли — 85%. Благоустройство — 20%.
Дом №6
Устройство котлована и свайного поля завершено. Устройство фундаментной плиты: Секция № 1 — завершено, Секция № 3 — завершено.
Дом №7
Устройство котлована, свайного поля и фундаментной плиты завершено. Устройство монолитного каркаса — на уровне 6-го этажа.
Дом №8
Устройство котлована, устройство свайного поля, устройство фундаментной плиты — 100%. Устройство монолитного каркаса находится на финальной стадии — 98%. Устройство стен и перегородок из кирпича — на уровне 12-го этажа.
ЖК CITY HUB, по адресу: ул. Кудряшова, 8-10
Дом №1
Секция №1
Устанавливаются вертикальные конструкции 2-го этажа.
Секция №2
Устанавливаются вертикальные конструкции 3-го этажа.
Начато устройство палевого поля под паркинг.
Ведутся работы под прокладки сетей.
Продолжаются подготовительные работы под строительство Дома №2.
ЖК «Причал 8», ул. Канальная, 8
Секция №1
Устройство фасадов — более 80%. Устройство кровли — более 90%. Монтаж лифтов и пусконаладочные работы — 20%. Отделка мест общего пользования и специальных помещений — более 40%. Система внутреннего водоснабжения и канализации, отопления, электроснабжения, противопожарных систем — более 20%.
Секция №2
Устройство кровли — более 80%. Устройство фасадов — более 80%. Монтаж лифтов и пусконаладочные работы — 20%. Отделка мест общего пользования и специальных помещений — 45%. Система внутреннего водоснабжения и канализации, отопления, электроснабжения, противопожарных систем — 25%.
Секция №3
Устройство стен и перегородок 24-го этажа — 80%.
Секция №4
Устройство стен и перегородок 22-го этажа — 75%.
Секция №5
Устройство монолита 6-го этажа.
Секция №6
Устройство монолита 2-го этажа.
Секция №7
Устройство монолита подвальных помещений.
ЖК «INTERGAL CITY», по адресу: ул. Старонаводницкая, 16Б
На башне «А» выполняются вертикальные элементы (стены, колонны) 10-го этажа.
На башне «Г» армируется плита перекрытия 21-го этажа.
На башне «В» армируется плита перекрытия 11-го этажа.
На башне «Д» выполняются работы по устройству свайного поля.
Спасибо за внимание! «Интеграл-Буд» — надежная строительная компания, которая работает для людей!
Другие публикации
Новости
Японская бизнес-делегация посетила стройплощадку Intergal City в Киеве
7/3/2025
Новости
Интергал-Буд открыл обновлённый офис в центре Львова и запустил продажи ЖК «Зоряні»
7/1/2025
Ход строительства
Динамика строительства «Интергал-Буд» в июне 2025
6/18/2025
Новости
Каждая десятая квартира — от Интергал-Буд: мы на вершине рейтинга ЛУН
6/12/2025
