Уважаемые покупатели, предлагаем вашему вниманию динамику строительства наших жилых комплексов состоянию на 1 сентября 2021 года. С удовольствием делимся с вами информацией о том, что было выполнено в августе.

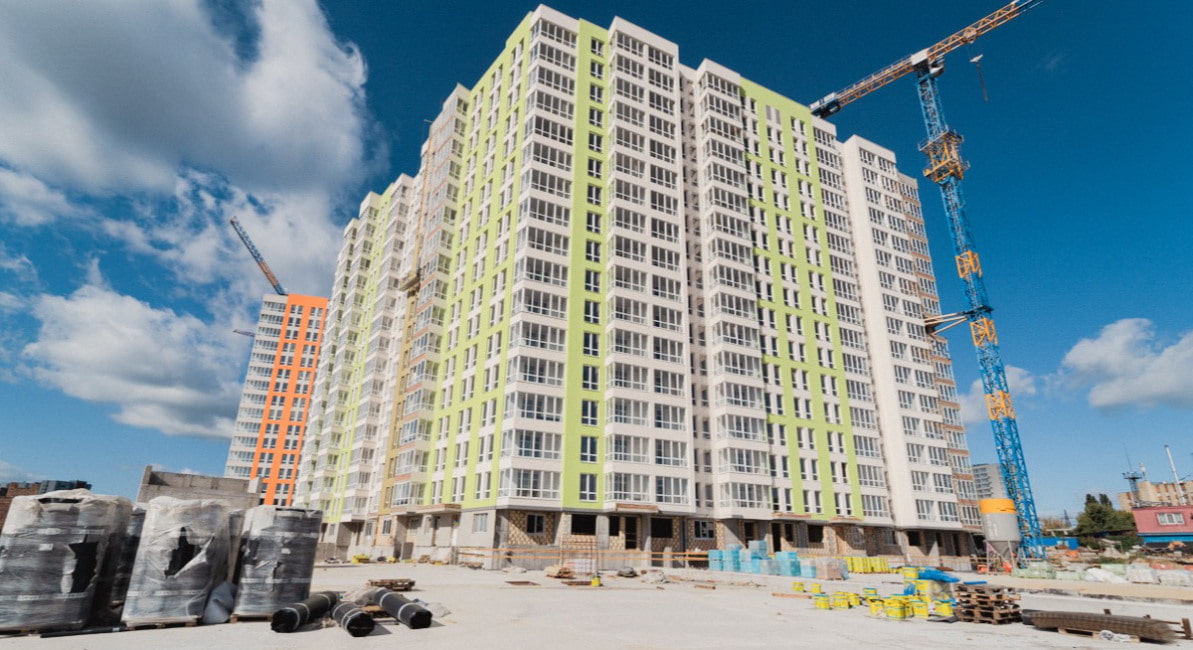

ЖК Sky Avenue, адрес: ул. Народного Ополчения, 3
В комплексе построят 6 жилых домов по 16 этажей каждый. Сейчас продолжается строительство первого дома, который состоит из пяти секций. Стартовали продажи квартир в доме №2.
Секции №1, 2
Монтаж и пусконаладка лифтов выполнены на 65%. Установка дверей и устройство вертикальной гидроизоляции на финишной прямой. Продолжаются и работы по устройству каркаса входных групп и прокладке инженерных сетей. Работы по устройству благоустройства выполнены на 25%.
Секции №3, 4, 5
Продолжается устройство вертикальной гидроизоляции подвальной части. Монтаж оконных конструкций выполнен более, чем 90%, а прокладка инженерных систем почти на 80%. Продолжаются работы по отделке (без ремонта квартир) и монтажу и пусконаладке лифтов. Кровля устроена почти на 60%.
Паркинг
Работы на паркинге продолжаются — строители устраивают котлован (выполнено почти 90%), устанавливают фундаментную плиту (выполнено более чем на 85%) и монолитный каркас (выполнено почти на 85%). Продолжаются работы по устройству гидроизоляции.
ЖК «Теремки», адрес: ул. Академика Заболотного, 15
Жилой комплекс «Теремки», расположенный в Голосеевском районе в окружении леса и парков, будет состоять из 5-ти домов. Сейчас проводят работы в 7, 8, 9, 10 секциях дома №3 и в 11, 12, 13 и 14 секциях дома №4, а также обустраивают подземный паркинг.
4 очередь Секция №7
Завершили работы по утеплению фасадов. Выполняется монтаж входных дверей в квартиры с 2-го по 23-й этаж. Отделка МЗК выполнена на 45%, а покраска фасадов на 80%.
4 очередь Секция №8
Завершили работы по утеплению фасадов. Отделка МЗК выполнена на 45%. Выполняется монтаж входных дверей в квартиры с 2-го по 20-й этаж. Покраска фасадов выполнена на 95%.
4 очередь Секция №9
Завершили работы по утеплению и покраске фасадов. Выполняется отделка мест общего пользования.
4 очередь Секция №10
Завершили работы по утеплению и покраске фасадов. Выполняется отделка мест общего пользования — процент выполнения 60.
5 очередь: Секции 11
Выполняются перекрытия вертикальных элементов 4-го этажа — 60%.
5 очередь: Секции 12
Выполняются перекрытия вертикальных элементов 4-го этажа — 60%.
5 очередь: Секции 13
Выполняются перекрытия вертикальных элементов 3-го этажа — 20%.
5 очередь: Секции 14
Выполняются перекрытия вертикальных элементов 2-го этажа — 80%.
5 очередь: Секции 15
Выполнено устройство котлована и свайное испытание.
Подземный паркинг
Выполняется заливка стяжки пола паркинга (85%). Работы по гидроизоляции паркинга выполнены. Разводка коммуникаций выполнена на 60%.
ЖК «Лукьяновский каскад», адрес: ул. Половецкая, 4
Жилой комплекс «Лукьяновский каскад» — концептуальный многосекционный дом бизнес-класса с продуманной инфраструктурой на прилегающей территории. В состав комплекса войдет один дом на 259 квартир, состоящий из 3 секций с переменной этажностью: 15, 16 и 22 этаж.
Секция №1
Завершается устройство шпунтов. Устройство свайного поля выполнено на 95%.
Завершено устройство фундаментной плиты под башенный кран. Начат монтаж башенного крана.
ЖК «Озерный гай Гатное», адрес: с. Гатное, ул. Свободы, 1
В комплексе загородного формата построят 47 домов. Уже готовы 10 домов, в процессе строительства еще 2. Особенностью комплекса является малоэтажность застройки — 4, 6, 7, 8, 9 и 10 этажей.
Дом №7
Прокладка внутренних сетей выполнена на 80%. На финальной стадии обустройство кровли и монтаж лифтов. Фасадные работы достигли 90%. Продолжаются работы по обустройству придомовой территории (30%) и оштукатуриванию стен (85%). Работы по стяжке пола выполнены на 55%. Стартовали работы по обустройству мест общего пользования — 12%.
Дом №10
Начали монолитные работы — 23%.
Дом №11
Монолитные работы выполнены на 50%, а кладка цоколя на 70%.
Дом №12
Завершено устройство фундаментной плиты. Стартовали монолитные работы.
Дом №13
Начали устройства фундаментной плиты.
Фітнес-центр
Монолитные работы выполнены на 50%.
Школа
Строительные работы завершены.
ЖК «Парковые Озера», адрес: ул. Воскресенская, 2а
Новые «Парковые Озера» расположены рядом с парком «Победа». В рамках проекта возведут четыре жилых дома, расположенных на стилобате. Секции №1 та №4 будут иметь 24 этажа, секция №2 — 17 этажей, секция №3 — 25.
Секция №1
Возведение монолитного каркаса выполнено на 60%. Кладка стен выполнена на 30%.
Секция №2
Продолжаются работы над монолитным каркасом здания — выполнены на больше, чем 50%. Кладка стен выполнена на 10%.
Секции №3
Стартовало строительство монолитного каркаса — почти 10%.
Секция №4
Активно ведутся работы по устройству монолитного каркаса — больше 30%.
Продолжаются работы по обустройству стилобатной части комплекса.
Паркинг
Устройство свайного поля — 80%, устройство фундаментной плиты — 75%, установка вертикального элемента — 15%, прокладка наружных сетей — 10%.
ЖК «Нивки-Парк», адрес: просп. Победы, 67
На территории жилого комплекса семейного типа, расположенного рядом с одноименным городским парком и станцией метро, строят 12 домов этажностью от 12 до 16 этажей.
Дом №12
Секции Г, И, Е
Продолжаются работы по устройству кровли, фасада и монтажа лифтового оборудования. Выполняются работы по чистовой отделке потолков со 2-го по 16-й этаж.
Секция Б
Продолжаются работы по устройству кровли, фасада и монтажа лифтового оборудования. Выполняются работы по чистовой отделке потолков со 2-го по 16-й этаж. Выполняется оштукатуривание стен на 2-м и 9-м этажах.
Дом №11
Устройство монолитного каркаса секций И и Ж выполнено.
Секция И
Выполняется оштукатуривание стен на 15-м и 16-м этажах. Выполняются работы по прокладке внутренней инженерии, устройству кровли и фасада.
Секция Ж
Выполняется оштукатуривание стен на 3-м этаже. Выполняются работы по прокладке внутренней инженерии и устройству кровли.
Дом №9
Секции А
Завершены работы по устройству монолитного фундамента.
Секции Б
Завершены работы по устройству монолитного фундамента. Выполняются работы по устройству монолитных стен подвала.
Дом №10
Секция Б*: В работе кладка стен с 6-го по 10-й этаж и на 12-м этаже.
Секция Г*: В работе кладка стен с 7-го по 8-й этаж, на 10-м и 12-м этажах.
Секция Г: Устройство монолитного каркаса на уровне 17-го этажа. В работе кладка стен с 9-го по 11-й этаж.
Секция Е: Устройство монолитного каркаса на уровне 17-го этажа. В работе кладка стен 8-го, 9-го и 11-го этажей. Монтаж окон проходит со 2 по 4 этаж.
ЖК «Академ-Квартал», адрес: переулок Приладный, 10
Продолжается строительство I-ой очереди комплекса, которая состоит из трех зданий на 24 этажа каждый. Дома №1 и №2 завершены, идет заселение жильцов в квартиры.
Дом №3
Устройство монолитного каркаса осуществляется на уровне 20-го этажа. Устройство стен и перегородок происходит на уровне 20-го этажа. Продолжаются работы по устройству вентиляционных каналов и сборных лестниц. Работы по устройству гидроизоляции и утепления подвальной части здания подходят к финишной прямой. Продолжается монтаж оконных и дверных металлопластиковых конструкций — процент выполнения 50. Стартовали работы по прокладке внутренней инженерии и штукатурки стен.
ЖК «Сырецкие Сады», адрес: ул. Ивана Выговского (Маршала Гречко), 18Г
«Сырецкие Сады» — жилой квартал со своими фруктовыми садами, развитой инфраструктурой и закрытой территорией. Вашему вниманию динамика работ в домах №6, 7, 8 и 9, которые находятся в процессе строительства.
Дом №6
Продолжаются работы по устройству монолитного каркаса на уровне 24-го этажа. Проводятся работы по устройству стен и перегородок из кирпича на 13-м этаже. Продолжаются работы по устройству каркаса входных групп и монтажа оконных конструкций.
Дом №7
Продолжаются работы по монтажу оконных конструкций. Работы по прокладке систем водоснабжения и канализации выполнены на 30%, отопления на 25%, электроснабжения на 55%. Штукатурка стен выполнена на 85%, а устройство кровли на 80%. Стартовали работы по утеплению фасадов — 10% и устройству стяжки — 20%.
Дом №8
Продолжается устройство водоснабжения и канализации. Прокладка систем электроснабжения выполнена на 95%, в устройство кровли более чем на 90%. Продолжаются работы по прокладке систем отопления. Продолжаются работы по установке дверей — выполнены на 90%. На финишной прямой работы по утеплению фасадов.
Дом №9
Устройство свайного поля выполнено на 35%.
ЖК «Голосеевский», адрес: ул. Васильковская, 37
Новый проект бизнес-класса компании «Интергал-Буд». На территории 1,1398 га построят 2 дома высотностью в 25 этажей. Расположен объект в одном из самых зеленых районов Киева — Голосеевском.
Дом №1
Секция 1
Выполняются работы по устройству вертикальных элементов 8-го этажа. Кирпичная кладка проходит на уровне 2-го этажа.
Секция 2
Выполняются работы по устройству вертикальных элементов 8-го этажа. Кирпичная кладка проходит на уровне 3-го этажа.
Секция 3
Выполняются работы по устройству вертикальных элементов 9-го этажа. Кирпичная кладка проходит на уровне 3-го этажа.
ЖК CITY HUB, адрес: ул. Кудряшова, 8-10
Проект состоит из двух домов, высотой в 20 и 21 этаж. Особенностью архитектурного решения является стилобат, который объединяет 2 здания. Он скрывает под собой большой паркинг на 300 машиномест.
Дом №1
Секция №1
Установка монолита выполнена на 95%. Начато кладку стен 18-го этажа. Продолжается устройство вентиляционных каналов и лестничных маршей. Продолжаются электромонтажные работы.
Секция №2
Установка монолита завершена. Завершается кладка стен 17-го этажа. Продолжается устройство вентиляционных каналов и лестничных маршей. Продолжаются электромонтажные работы.
Дом №2
Продолжаются подготовительные работы под строительство.
Паркинг
Продолжаются работы по устройству свайного поля.
Напоминаем, что «Интергал-Буд» на собственные деньги проводит реконструкцию дождевого коллектора на ул. Кудряшова.
ЖК «Причал 8», адрес: ул. Канальная, 8
На территории жилого комплекса строят 2 дома. Особенностью комплекса «Причал 8» является расположение возле водоема и наличие обустроенной набережной и собственного пляжа.
Дом №1
Секция №1
Завершается монтаж лифтов и пусконаладочные работы. Прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем на финальном этапе.
Секция №2
Работы по монтажу и пусконаладке лифтов на финишной прямой. Прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем практически выполнена.
Секция №3
Строители продолжают устраивать кровлю (95%) и фасады (почти 100%). Близится к завершению прокладка систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Работы по отделке мест общего пользования и спецпомещений выполнены более чем на 95%. Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования практически выполнен. Работы по монтажу и пусконаладке лифтов выполнены на 90%.
Секция №4
Продолжаются работы по устройству кровли (95%) и фасадов (более 95%). Отделка мест общего пользования и спецпомещений выполнена на 95%. Системы внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарной безопасности устроены более чем на 90%. Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования выполнен более чем на 95%. Работы по монтажу и пусконаладке лифтов выполнены на 80%.
Секция №5
Устройство фасадов выполнено на 50%. Монтаж металлопластиковых конструкций, входных дверей в квартиры и в места общего пользования продолжается — выполнен на 90%. Продолжаются работы по устройству кровли, систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарных систем. Работы по отделке мест общего пользования и спецпомещений выполнены на 30%. Стартовали работы по монтажу и пусконаладке лифтов.
Секция №6
Устройство монолита 22-го этажа и кладка стен на уровне 22-го этажа.
Секция №7
Устройство монолита на уровне 20-го этажа и проведение кладки стен на уровне 15-го этажа.
Паркинг
Устройство монолитного каркаса (1 часть) завершено. Устройство кровли — более 90%. Устройство монолитного каркаса (2 часть) выполнено. Продолжаются работы по устройству систем внутреннего водоснабжения и канализации, отопления, электроснабжения и противопожарной безопасности.
Дом №2
Секция №8
Устройство гидроизоляции, утепления подвальной части здания выполнено на 90%. Продолжается устройство монолитного каркаса выше нуля — почти 30%.
Секция №9
Устройство гидроизоляции, утепления подвальной части здания выполнено на 90%. Продолжается устройство монолитного каркаса выше нуля — 25%.
Секция №10
Устройство гидроизоляции, утепления подвальной части здания выполнено на 90%. Устройство монолитного каркаса выше нуля — более 20%.
МФК INTERGAL CITY, адрес: ул. Старонаводницкая, 16Б
INTERGAL CITY — уникальный по своей архитектуре город будущего, который не имеет аналогов в Украине. Многофункциональный жилой комплекс будет состоять из 5-ти башен этажностью до 25 этажей.
На башне «А» выполняются работы по кирпичной кладке стен по 20-й этаж. Продолжаются работы по монтажу оконных алюминиевых конструкций с 3-го по 9-й этаж.
На башне «Б» продолжаются работы по кирпичной кладке внутренних стен. Начаты работы по монтажу оконных алюминиевых конструкций.
На башне «В» продолжаются работы по устройству внутренних инженерных сетей, а также работы по устройству кровли, балконов и террас. Продолжаются работы по монтажу оконных алюминиевых конструкций.
На башне «Г» продолжаются работы по монтажу оконных алюминиевых конструкций с 3-го по 25-й этаж и монтажу навесных вентилируемых фасадов. Выполняются работы по кладке кирпича с 1-го по 24-й этаж. Продолжаются работы по освещению фасада.
На башне «Д» выполняются монтажные работы вертикальных элементов 11-го этажа. Продолжаются работы по строительству стилобата.
Стартовали работы по возведению каркаса ресторана.
Жилые комплексы компании «Интергал-Буд» растут каждый день. Мы работаем для того, чтобы мечты наших покупателей о собственном жилье осуществлялись быстрее. «Интергал-Буд» — надежная строительная компания, которая работает для людей!
Другие публикации
Новости
Японская бизнес-делегация посетила стройплощадку Intergal City в Киеве
7/3/2025
Новости
Интергал-Буд открыл обновлённый офис в центре Львова и запустил продажи ЖК «Зоряні»
7/1/2025
Ход строительства
Динамика строительства «Интергал-Буд» в июне 2025
6/18/2025
Новости
Каждая десятая квартира — от Интергал-Буд: мы на вершине рейтинга ЛУН
6/12/2025
