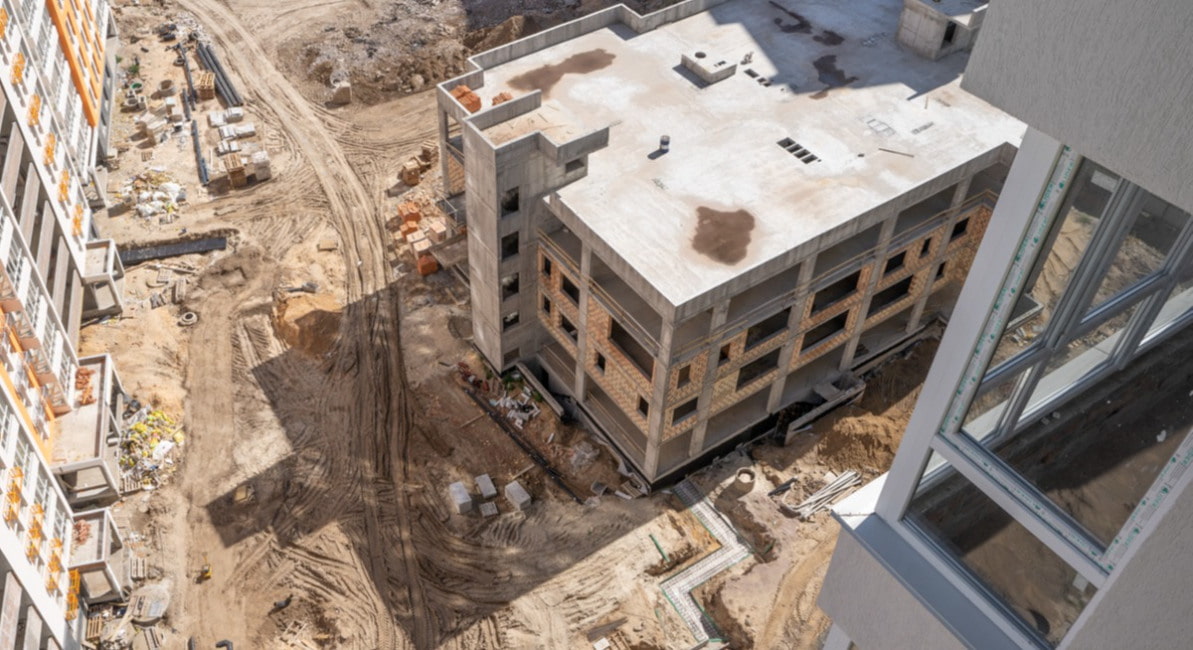

Динаміка будівництва станом на 1 серпня 2020 року

«Нивки-Парк»

Будинок №5

Ведуться роботи з облаштування квартир з ремонтом.

Будинок №6

Ведуться роботи з облаштування квартир з ремонтом.

Будинок №8

Облаштування каркасу вхідних груп.

Облаштування фасаду 85%

Секція В

Штукатурка по 14-й поверх.

Стяжка по 12-й поверх.

Секція Г

Штукатурка по 17-й поверх.

Стяжка по 8-й поверх.

Секція Б **

Штукатурка по 12-й поверх.

Стяжка по 2-й поверх

Будинок №7

ОБлаштування фасаду 70%

Секція Е2:

Штукатурка по 17-й поверх.

Секція Е1:

Штукатурка по 13-й поверх.

Секція В:

Вікна по 17-й поверх.

ДШК по 4-й поверх.

Штукатурка по 5-й поверх.

Будинок №12

Секція Г: Облаштування монолітного каркасу на 17-му поверсі.

                  ОБлаштування кладки на 12,13 поверхах.

Секція І:  Облаштування монолітного каркасу на 17 поверсі.

                  Облаштування кладки на 7, 10, 11 поверхах.

Секція Е: Облаштування монолітного каркасу на 12 поверсі.

                  Облаштування кладки на 9, 10 поверхах.

Секція Б: Облаштування монолітного каркасу на 15 поверсі.

                  Облаштування кладки на 7,8 поверхах.

Паркінг

Сенкція А: Облаштування вертикала

Будинок №11

Облаштування монолітного каркасу підвалу І, Ж секцій.

Будинок №10

Облаштування котловану

ДНЗ

Кладка стін 3-го поверху.

Будинок №9

Облаштування котловану

SKY AVENUE

1 секція

Завершені монолітні роботи, кладка стін на 16 поверсі.

Ведуться роботи зі скління та утеплення будинку

2 секція

14 поверхів моноліту, кладка стін на 11 поверсі.

3 секція

Збудовано 8 поверхів. Кладка стін на 4 поверсі

4, 5 секція

Збудовано 8 поверхів. Кладка стін на 5 поверсі

СITY HUB

Встановлюються вертикальні конструкції першого поверху "Секції 1"

Ведеться армування плити перекриття 1-го поверху "Секції 2"

Завершено роботи з гідроізоляції підвальних приміщень

Ведуться підготовчі роботи під прокладання каналізації

Ведуться підготовчі роботи під будівництво будинку 2

INTERGAl CITY

На башті "А" завершено влаштування пластового дренажу, виконується гідроізоляція і зворотня засипка фундаменту

На башті "Г" армується плита перекриття 19-го поверху

Спорткомплекс: завершено монолітний каркас комплексу

На башті "В" триває влаштування залізобетонних парапетів

На башті "Д" триває розробка котловану під влаштування паль

Причал 8

Секція 1

Влаштування фасадів - 62%

Влаштування покрівлі - 90%.

Монтаж металопластикових конструкцій, вхідних дверей в квартири та дверей МЗК - 99%.

Оздоблення місць загального користування та спецприміщень - 33%

Система внутрішнього водопостачання та каналізації, опалення, електропостачання, протипожежних систем - розпочато

Секція 2

Влаштування покрівлі - 85%.

Влаштування стін та перегородок – 99%.

Монтаж металопластикових конструкцій, вхідних дверей в квартири та дверей МЗК - 96%.

Оздоблення місць загального користування та спецприміщень - 33%

Система внутрішнього водопостачання та каналізації, опалення, електропостачання, протипожежних систем - розпочато

Секція 3

Влаштування моноліту 24 поверху

Влаштування стін та перегородок 22 поверху

Секція 4

Горизонтальний елемент 22 поверху

Влаштування стін та перегородок 20 поверху

Секція 5

Влаштування моноліту 3 поверху

Секція 6

Завершено влаштування фундаментної плити

Секція 7

Влаштування фундаментної плити - 50%.

Теремки

3 черга, 4, 5, 6 секції

Із задоволенням констатуємо - готовність ваших будинків - 100%. Ми уважно ставимося до кожної деталі, тому зараз займаємося доробками з благоустрою території та прибиранням квартир з ремонтом.

Наразі цифри статистики виглядають так:

Благоустрій території - 90%.

Прибирання квартир з ремонтом і МЗК 90%.

4 черга, 7 секція

Виконується перекриття вертикальних елементів 14-го поверху - 55%.

Виконуються роботи кладок зовнішніх стін з 2 по 3 поверх - 8%.

4 чергу, 8 секція

Виконано перекриття вертикальних елементів 18-го поверху - 65%.

Виконуються роботи кладок зовнішніх стін з 1 по 13 поверх - 52%.

4 черга, 9 секція

Виконується перекриття вертикальних елементів 19-го поверху - 73%.

Виконуються роботи кладок зовнішніх стін з 1 по 14 поверх - 55%.

4 черга, 10 секція

Виконано перекриття вертикальних елементів 22-го поверху - 85%.

Виконано роботи кладок зовнішніх стін з 1 по 14 поверх - 55%.

Підземний паркінг

Виконана заливка бетонної подушки - 100%.

Виконуються підготовчі роботи по заливці моноліту - 60%.

Академ-Квартал

Із задоволенням констатуємо - майже все готово у будинках 1 і 2. Наразі їх цифри динаміки виглядають так.

Будинок 1

Протипожежні системи – 75%

Оздоблення МЗК– 60%

Облаштування фасадів – 95%

Монтаж ліфтів – 40%

Двері – 98%

Улаштування покрівлі – 99%

Вхідна група – 97%

Будинок 2

Опалення – 93%

Електропостачання – 88%

Протипожежні системи – 60%

Штукатурка стін – 95%

Улаштування стяжки – 95%

Розпочато встановлення металевих дверей в квартирах та МЗК – 40%

Чистове оздоблення сходових кліток – 40%

Монтаж ліфтів – 40%

Вхідна група – 87%

Благоустрій будинків №1 і 2 - 12 %

Будинок 3

Пальове поле - 100%

Озерний гай Гатне

Будинок № 9

Оздоблювальні роботі:

Штукатурка стін - 97%

Стяжка полу - 80%

Водопостачання та каналізація – 95%

Опалення – 93%

Електропостачання – 95%

Монтаж ліфтів – 99%

МЗК – 10%

Квартири з ремонтом – 15%

 Будинок № 7

Зовнішні мережі – 35%

Облаштування покрівлі – 85%

Димовидалення - 95%

Облаштування вхідних груп – 65%

Ліфти – 90%


Будинок № 8

Облаштування покрівлі – 95%

Зовнішні мережі – 45%

Внутрішні мережі – 75%

Фасадні роботи - 93%

Ліфти – 95%

Облаштування вхідних груп - 90%

Будинок № 43

Облаштування покрівлі – 80%

Монтаж віконних блоків - 96%

Монтаж ліфтів – 90%

Зовнішні мережі - 75%

Фасадні роботи - 25%

Будинок № 42

Облаштування покрівлі – 80%

Монтаж віконних блоків – 97%

Фасадні роботи - 25%

Зовнішні мережі – 75%

Сирецькі сади

Будинок 1 і 2

Із задоволенням констатуємо - готовність Ваших будинків – 100%. Ми уважно ставимося до кожної деталі,  тому наразі займаємося дооблаштуванням благоустрою території.

Майже готово все і у будинках 3 і 4. Цифри по них виглядають так.

Будинок 3

Електропостачання –90%

Протипожежні системи – 85%

Утепленні фасадів – 95%

Облаштування фасадів – 95%

Монтаж ліфтів – 98%

Вхідна група – 98%

Благоустрій – 70%

Будинок 4

Протипожежні системи – 85%

Благоустрій – 80%

Будинок 5

Монтаж вікон – 90%

Водопостачання та каналізація – 60%

Опалення – 60%

Електропостачання – 60%

Протипожежні системи – 60%

Штукатурка стін – 45%

Улаштування стяжки – 25%

Утепленні фасадів – 80%

Облаштування фасадів – 80%

Монтаж ліфтів – 40%

Двері – 5%

Улаштування покрівлі – 60%

Вхідна група – 60%

Благоустрій – 5%

Будинок 7

Монолітний каркас - 3 поверх

Будинок 8

Монолітний каркас - 22 поверх

Цегляна кладка – 9 поверх
