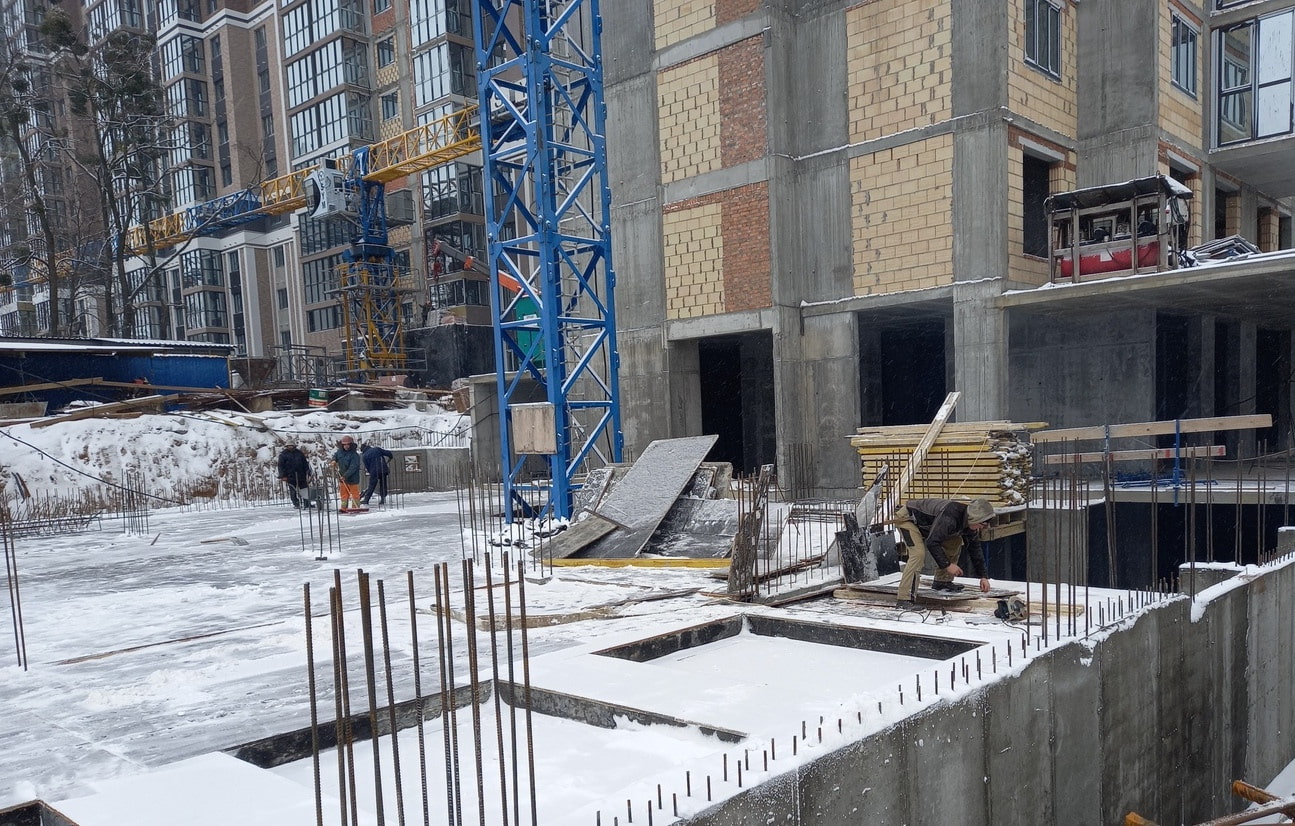

Динаміка будівництва на об'єктах «Інтергал-Буд» станом на грудень 2023
Попри початок холодів роботи на будмайданчиках компанії «Інтергал-Буд» не припиняються, будинки у наших проєктах «зростають», а інвестори щодня стають ближче до заселення у свої нові оселя. Тож пропонуємо вам ознайомитись, що саме було виконано протягом листопада.
ЖК «Сирецькі Сади», адреса: вул. Івана Виговського (Маршала Гречко), 18Г
«Сирецькі Сади» — житловий квартал з власними фруктовими садами, розвиненою інфраструктурою та закритою територією.
Будинок №6:
Влаштування стін і перегородок із цегли – 100%.
Влаштування покрівлі – 88%.
Монтаж віконних конструкцій – 89%.
Улаштування фасадів – 90%.
Улаштування металевих конструкцій – 86%.
Інженерія – 84 %.
ІТП – 85%.
Оздоблення (без ремонту квартир) – 89%.
Двері – 82%.
Влаштування каркасу вхідних груп – 100%.
Монтаж та пусконаладка ліфтів – 90%.
Інженерні мережі (внутрішньо майданчикові) – 76%.
Влаштування благоустрою з чист.оздобл.вхідн.груп і огородж – 30%.
Будинок №9:
Влаштування пальового поля – 100%.
Влаштування фундаментної плити – 100%.
Влаштування монолітного каркасу підвалу і цоколю – 100%.
Улаштування монолітного каркасу – 35%.
Влаштування стін і перегородок із цегли – 7%.
Будинок №10:
Влаштування пальового поля – 100%.
Влаштування фундаментної плити – 100%.
Влаштування монолітного каркасу підвалу і цоколя – 100%.
Улаштування монолітного каркасу – 8%.
ДНЗ:
Улаштування монолітного каркасу – 100%.
Влаштування стін і перегородок із цегли – 70%.
Влаштування покрівлі – 95%.
Монтаж віконних конструкцій – 92%.
Улаштування фасадів – 75%.
Двері – 1%.
Влаштування каркасу вхідних груп – 100%.
Інженерні мережі (внутрішньо майданчикові) – 90%.
Влаштування благоустрою з чистовим оздобленням вхідних груп і огородження – 45%.
ЖК «Нивки-Парк», адреса: просп. Берестейський, 67
На території житлового комплексу сімейного типу, розташованого поруч з однойменним міським парком та станцією метро «Нивки», зведуть 12 будинків поверховістю від 12 до 16 поверхів.
Нещодавно відбулась перша угода на купівлю квартири у пільгову іпотеку «єОселя» в будинку, що знаходиться на етапі будівництва. Це придбання помешкання у житловому комплексі «Нивки-Парк». Позичальниця придбала однокімнатну квартиру в будинку №9, завершення якого заплановане на 2 квартал 2024 року. Кредит на купівлю житла надав «СКАЙ БАНК».
Будинок №9:
Влаштування гідроізоляції цокольної підземної частини – 42%.
Зворотня засипка – 28%.
Улаштування монолітного каркасу – 99%.
Улаштування вхідних груп - 30%.
Влаштування стін і перегородок із цегли (зовнішня) – 99%.
Влаштування стін і перегородок із цегли (внутрішня) – 92%.
Влаштування покрівлі - 34%.
Монтаж металопластикових вікон та дверей – 79%.
Улаштування фасадів - 16%.
Сантехнічні роботи (квартири, МЗК, підвал) - 21%.
Монтаж інженерних мереж у квартирах з чистовим оздобленням – 27%.
Електромонтажні роботи (квартири, МЗК, підвал) – 29%.
Тинькування стін МЗК та квартир – 47%.
Будинок №11:
Влаштування гідроізоляції цокольної підземної частини – 99%.
Зворотня засипка – 73%.
Монтаж метапластикових вікон та дверей – 99%.
Улаштування фасадів – 96%.
Монтаж електрощитової – 90%.
Монтаж індивідуального теплового пункту – 99%.
Монтаж інженерних мереж у квартирах із чистовим оздобленням – 97%.
Вентиляція і димовидалення, система протипожежного захисту – 97%.
Автоматизація інженерного обладнання – 90%.
Монтаж і пусконалагоджувальні роботи ліфтів – 99%.
Чистове оздоблення вхідних груп з монтажем огороджень та навісів – 70%.
Інженерні мережі (внутрішньомайданчикові ) – 94%.
Монтаж диспетчеризації лічильників холодної, гарячої води та опалення – 100%.
Влаштування благоустрою та озеленення – 25%.
Будинок №10:
Влаштування гідроізоляції цокольної підземної частини – 76%.
Зворотня засипка – 90%.
Улаштування вхідних груп – 80%.
Влаштування стін і перегородок із цегли (внутрішня) – 100%.
Влаштування покрівлі – 80%.
Монтаж металопластикових вікон та дверей – 96%.
Улаштування фасадів – 87%.
Монтаж насосної станції - 65%.
Сантехнічні роботи (квартири, МЗК, підвал) – 80%.
Монтаж інженерних мереж у квартирах з чистовим оздобленням – 57%.
Електромонтажні роботи (квартири, МЗК, підвал) – 66%.
Вентиляція і димовидалення – 40%
Система протипожежного захисту – 34%.
Стяжка МЗК та квартир – 92%.
Тинькування стін МЗК та квартир – 93%.
Монтаж дверей МЗК та квартир – 82%.
Монтаж і пусконалагоджувальні роботи ліфтів – 46%.
Чистове оздоблення МЗК – 52%.
Чистове оздоблення вхідних груп – 15%.
Інженерні мережі (внутрішньомайданчикові) – 75%.
Паркінг 9-11 будинків:
Влаштування монолітного каркасу – 98%.
Влаштування гідроізоляції паркінгу – 85%.
Зворотня засипка – 40%.
Влаштування стін і перегородок із цегли (внутрішня) – 41%.
Влаштування покрівлі – 52%.
Улаштування фасадів – 4%.
Електромонтажні роботи – 12%.
Вентиляція і димовидалення – 27%.
Система протипожежного захисту – 25%.
Улаштування покриття підлог паркінга – 10%.
Влаштування благоустрою та озеленення – 5%.
ЖК «Паркові Озера», адреса: вул. Воскресенська, 2а
Нові «Паркові Озера» розташовані поряд із парком «Перемога». У межах проєкту зведуть чотири житлових будинки, розташованих на стилобаті. Секції №1 та №4 матимуть 24 поверхи, секція №2 — 17 поверхів, секція №3 — 25.
В секції 1:
Покрівельні роботи – 97%.
Тинькувальні роботи – 100%.
Монтаж слабоструменевих систем – в роботі.
Сантехнічні та електромонтажні роботи – в роботі.
Оздоблення (без ремонту квартир) – 90%
Встановлення вікон – 100%.
Монтаж ліфтового обладнання – 98%.
Влаштування фасадів – 98%.
Встановлення вхідних дверей – 97%.
В секції 2:
Покрівельні роботи – 98%.
Влаштування фасадів – 98%.
Сантехнічні та електромонтажні роботи – в роботі.
Зведення стін – 100%.
Встановлення вікон – 100%.
Монтаж ліфтів – 98%.
Тинькувальні роботи – 98%.
Оздоблення (без ремонту квартир) – 84%.
Влаштування благоустрою з чистовим оздобленням вхідної групи – 40%.
В секції 3:
Влаштування монолітного каркаса – 100%.
Цегляна кладка стін – 97%.
Монтаж вікон – 89%.
Влаштування покрівлі – 60%.
Монтаж та пусконаладка ліфтів – 55%.
Улаштування фасадів – 32%.
Інженерія – 12%.
В секції 4:
Сантехнічні та електромонтажні роботи – в роботі.
Тинькування – 8-10 поверх.
Влаштування покрівлі – 69%.
Влаштування фасадів – 82%.
Інженерія – 26%.
Монтаж та пусконаладка ліфтів – 82%.
Двері – 6%.
Оздоблення (без ремонту квартир) – 13%.
Паркінг:
Влаштування пальового поля – 100%.
Влаштування фундаментної плити – 100%.
Влаштування вертикальних елементів – 100%.
Установка плити перекриття – 100%.
Прокладка зовнішніх мереж – 91%.
Влаштування покриття гідроізоляції – 34%.
Інженерні мережі – 11%.
ЖК CITY HUB, адреса: вул. Кудряшова, 8-10
Проєкт класу бізнес складається з двох будинків висотою у 20 та 21 поверх. Особливістю архітектурного рішення є стилобат, який об’єднує 2 будівлі, та приховує під собою великий автопаркінг на 305 машиномісць.
11 грудня відбулась церемонія UKRAINIAN SPECIAL BUILDING AWARDS IBUILD 2023, на якій проєкт CITY HUB отримав нагороду Житловий комплекс 2023».
Будинок №1:
Влаштування гідроізоляції цокольної підземної частини – 100%.
Влаштування покрівлі – 91%.
Монтаж металопластикових вікон та дверей – 98%.
Улаштування фасадів – 90%.
Монтаж електрощитової – 84%.
Монтаж Індивідуального теплового пункту ІТП – 90%.
Сантехнічні роботи ВК, О,ТМ (квартири, МЗК, підвал) – 90%.
Електромонтажні роботи (квартири, МЗК, підвал) – 95%.
Вентиляція і димовидалення – 75%.
Система протипожежного захисту СПС.СО, БЗ, ДСПЗ, СЗП. – 72,5%
Автоматизація інженерного обладнання – 20%.
Чорнове та чистове опорядження (технічні приміщення) підвалів – 84%.
Двері металеві МЗК, квартир та інженерних ніш – 95%.
Монтаж і пусконалагоджувальні роботи ліфтів – 95%.
Чистове оздоблення МЗК – 97%.
Монтаж дрібних металевих конструкцій – 89%.
Інженерні мережі ( внутрішньомайданчикові ) – 25%.
Влаштування трансформаторної підстанції – 45%.
Влаштування благоустрою та озеленення – 32%.
Будинок №2:
Влаштування котловану – 50%.
Влаштування пальового фундаменту – 81%.
Паркінг:
Влаштування котловану – 90%.
Влаштування фундаменту підпірної стіни (палі) – 100%.
Влаштування підпірної стіни – 65%.
Влаштування дренажу під плиту паркінгу – 18%.
Влаштування фундаменту – 54,5%.
Влаштування монолітного каркасу паркінг – 55%.
Влаштування гідроізоляції паркінгу – 52 % (дім 1- 99%).
Влаштування стін і перегородок із цегли (внутрішня) – 50 % (дім 1 -100%).
Влаштування покрівлі – 46 % (дім 1- 92%).
Улаштування фасадів – 30 % (дім 1 -60%).
Сантехнічні роботи – 32,5% (дім 1-65%).
Чистове оздоблення – 37,5%.
ЖК «Голосіївський», адреса: вул. Васильківська, 37
Проєкт бізнес-класу компанії «Інтергал-Буд». На території 1,14 га зведуть 2 будинки висотністю у 25 поверхів. Розташований об’єкт в одному з найрозвиненіших та найзеленіших районів Києва — Голосіївському.
Будинок №1:
Гідроізоляція підвалу – 75%.
Влаштування покрівлі – 75%.
Монтаж дрібних металевих конструкцій – 65%.
Система внутрішнього водопостачання та каналізації – 95%.
Система внутрішнього опалення – 85%.
Система внутрішнього електропостачання – 95%.
Вентиляція і димовидалення – 60%.
Котельня та газопостачання – 70%.
Оздоблення місць загального користування – 100%.
Встановлення металевих вхідних дверей в квартири та дверей МЗК – 100%.
Будинок №2:
Влаштування гідроізоляції цокольної підземної частини – 31%.
Зворотня засипка – 15%.
Влаштування стін і перегородок із керамоблоку (зовнішня) – 100%.
Влаштування стін і перегородок із керамоблоку (внутрішня) – 95%.
Монтаж металопластикових вікон та дверей – 85%.
Сантехнічні роботи (квартири, МЗК, підвал) – 65%.
Електромонтажні роботи (квартири, МЗК, підвал) – 75%.
Тинькування стін МЗК та квартир – 45%.
Паркінг:
Влаштування гідроізоляції паркінгу – 90%.
Зворотня засипка – 65%.
Влаштування стін і перегородок із цегли – 75%.
Влаштування покрівлі – 95%.
ЖК «Теремки», адреса: вул. Академіка Заболотного, 15
Комплекс, розташований у Голосіївському районі в оточенні лісу та парків, складатиметься з 5-ти будинків.
Будинок №4:
Улаштування монолітного каркасу секцій 11,12 - 92%.
Улаштування монолітного каркасу секцій 13,14 - 92%.
Улаштування стін і перегородок - 71%.
Улаштування вентканалів та сходів - 67%.
Монтаж металопластикових конструкцій - 22%.
Система внутрішнього водопостачання та каналізації - 19%.
Система внутрішнього опалення - 8%.
Система внутрішнього електропостачання - 9%.
Будинок №5:
Улаштування монолітного каркасу 11-25 поверх, парапет – 70%.
Улаштування стін і перегородок – 24%.
Улаштування вентканалів та сходів – 35%.
Паркінг:
Влаштування котловану паркингу – 100%.
Зворотня засипка – 90%.
ЖК «Причал 8», адреса: вул. Канальна, 8
На території житлового комплексу буде 2 багатосекційні будинки. Будинок №1 вже збудовано та заселено. Наразі активні роботи тривають в будинку №2. Особливістю комплексу «Причал 8» є розташування біля водойми та наявність облаштованої набережної та власного пляжу.
Секція 8:
Влаштування вхідних груп та світлових приямків – 50%.
Влаштування гідроізоляції, утеплення підвальної частини будівлі – 90%.
Зворотня засипка – 90%.
Влаштування монолітного каркасу вище нуля (в т.ч. парапет, прибудова, закладні в моноліті, збірні сходові марші) – 100%.
Влаштування вентканалів – 100%.
Влаштування стін та перегородок, кладка – 95%.
Влаштування металопластикових конструкцій (в т.ч. дверні конструкції вхідних груп, холодних переходів) – 90%.
Влаштування покрівлі – 80%.
Монтаж ліфтів і пусконалагоджувальні роботи – 75%.
Влаштування цегляної кладки на покрівлі – 100%.
Тинькувальні роботи – 15%.
Влаштування системи внутрішнього водопостачання та каналізації – 55%.
Влаштування внутрішнього опалення – 35%.
Влаштування внутрішнього електропостачання – 40%.
Секція 9:
Влаштування вхідних груп та світлових приямків – 40%.
Влаштування гідроізоляції, утеплення підвальної частини будівлі – 90%.
Зворотня засипка – 90%.
Влаштування монолітного каркасу вище нуля (в т.ч. парапет, прибудова, закладні в моноліті, збірні сходові марші) – 100%.
Влаштування вентканалів – 100%.
Влаштування стін та перегородок, кладка - 80%.
Влаштування металопластикових конструкцій (в т.ч. дверні конструкції вхідних груп, холодних переходів) – 15%.
Штукатурні роботи – 5%.
Влаштування системи внутрішнього водопостачання та каналізації – 30%.
Влаштування монолітного каркасу вище нуля – 100%.
Влаштування стін та перегородок, кладка – 90%.
Влаштування металопластикових конструкцій – 40%.
Влаштування покрівлі – 80%.
Монтаж ліфтів і пусконалагоджувальні роботи – 50%.
Влаштування цегляної кладки покрівлі – 100%.
Штукатурні роботи – 10%.
Влаштування системи внутрішнього водопостачання та каналізації – 55%.
Влаштування внутрішнього опалення – 35%.
Влаштування внутрішнього електропостачання – 40%.
Секція 10:
Влаштування вхідних груп та світлових приямків – 85%.
Влаштування гідроізоляції, утеплення підвальної частини будівлі – 90%.
Зворотня засипка – 90%.
Влаштування монолітного каркасу вище нуля (в т.ч. парапет, прибудова, закладні в моноліті, збірні сходові марші) – 100%.
Влаштування вентканалів – 100%.
Влаштування стін та перегородок, кладка – 90%.
Влаштування металопластикових конструкцій (в т.ч. дверні конструкції вхідних груп, холодних переходів) – 20%.
Влаштування покрівлі – 80%.
Влаштування цегляної кладки на покрівлі – 100%.
Штукатурні роботи – 10%.
Влаштування системи внутрішнього водопостачання та каналізації – 50%.
Влаштування внутрішнього опалення – 35%.
Влаштування внутрішнього електропостачання – 40%.
ЖК Sky Avenue, адреса: вул. Святослава Хороброго, 3
У комплексі зводяться 6 житлових будинків на 16 поверхів кожний. Будівництво першого будинку, який складається з п’яти секцій, завершено.
Будинок №2:
Влаштування монолітного каркасу підвалу і цоколю – 100%.
Влаштування гідроізоляції цокольної підземної частини – 92%.
Влаштування монолітного каркасу – 29%.
Влаштування стін із керамоблоку (зовнішня частина) – 9%.
Влаштування стін із керамоблоку (внутрішня частина) – 5%.
Паркінг:
Влаштування фундаменту – 100%.
Влаштування монолітного каркасу – 95%.
Влаштування гідроізоляції паркінгу – 54%.
Влаштування стін і перегородок із цегли (внутрішня частина) – 92%.
Вентиляція і димовидалення – 45%.
ЖК «Лук’янівський каскад», адреса: вул. Половецька, 4
Комплекс «Лук’янівський каскад» — концептуальний багатосекційний будинок бізнес-класу з продуманою інфраструктурою на прилеглій території. До складу комплексу увійде один трисекційний будинок зі змінною поверховістю на 259 квартир.
Секція 1:
Влаштування монолітного каркасу – 55%.
Влаштування зовнішніх стін та перегородок – 12%.
Влаштування гідроізоляції фундаменту– 100%.
Влаштування гідроізоляції цокольної підземної частини – 100%.
Зворотня засипка цокольної підземної частини – 80%.
Секція 2:
Влаштування монолітного каркасу – 41%.
Влаштування гідроізоляції фундаменту – 40%.
Влаштування гідроізоляції цокольної підземної частини – 25%.
Зворотня засипка цокольної підземної частини – 20%.
Секція 3:
Влаштування монолітного каркасу – 15%.
ЖК «Озерний гай Гатне», адреса: с. Гатне, вул. Свободи, 1
У комплексі заміського формату з власними озерами та пляжами побудують 47 будинків. Уже готові 10 будинків, у процесі будівництва ще 2. Особливістю комплексу є малоповерховість забудови — 4, 6, 7, 8, 9 та 10 поверхів.
Будинок №10:
Монолітні роботи - 90%.
Кладка зовнішніх і внутрішніх стін - 25%.
Будинок №11:
Монолітні роботи - 98%.
Кладка зовнішніх і внутрішніх стін - 70%.
Зовнішні мережі – 50%.
Встановлення віконних блоків – 5%.
Будинок №12:
Монолітні роботи – 40%.
Гідроізоляція цоколя – 60%.
Будинок №13:
Монолітні роботи – 50%.
Гідроізоляція цоколя – 60%.
Інші публікації
Новини
ДСНС України провело навчання на території ЖК «Сирецькі сади»
11/15/2024
Хід будівництва
Динаміка будівництва на об'єктах «Інтергал-Буд» станом на листопад 2024
11/15/2024
Акції
Листопад дарує знижки до 21% на квартири від «Інтергал-Буд»!
11/6/2024
Новини
Рейтинг від ЛУН та Forbes: «Інтергал-Буд» – лідер за кількістю зданих квартир
10/17/2024
